Construcciónde puenteCONVENIO

Gestión de Recursos

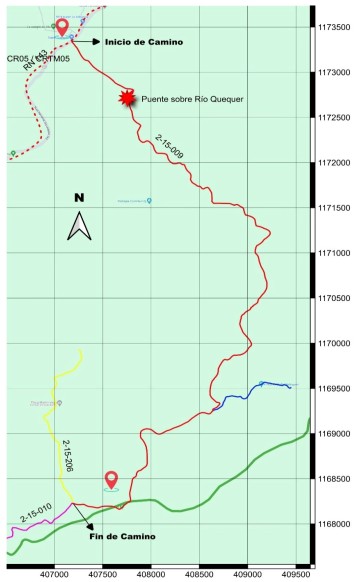

Puente La Palmera

Longitud 30 metros

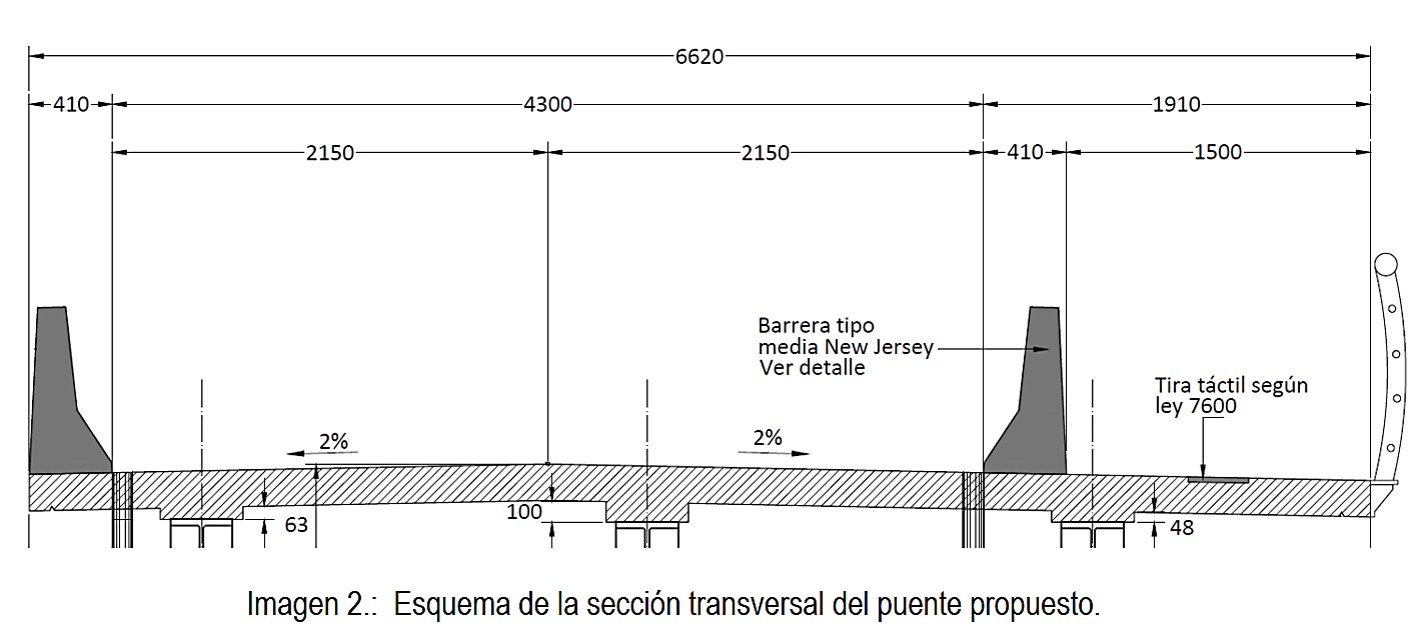

Ancho total 6.62 m

Cuenta con un paso peatonal

Conservación vial participativa

Construcción de puente

Puente en construcción bajo la modadlidad de convenio entre la Municipalidad y la CNE: Diseño y construcción de puente vehicular de un carril con un paso peatonal adosado sobre río Quéquer, ruta cantonal código 2-15-009, sector El Pato, distrito Cote, cantón Guatuso, provincia Alajuela (Decreto Ejecutivo N° 43626–MP).

El objeto de la licitación es contratar el diseño y la construcción de un puente, así como todas las obras complementarias que el proyecto requiere, incluyendo el suministro de todos los materiales, equipo, transporte, mano de obra y todo lo demás que sea necesario e imprevisto, así como la limpieza final del sitio del proyecto, el pago de todas las obligaciones contraídas y el reemplazo de la obra y materiales defectuosos, todo de acuerdo con los planos a realizar como parte del alcance de la contratación, especificaciones y demás documentos contractuales, elaborados por el diseñador. El puente será completamente nuevo y tendrá de un carril vehicular con un paso peatonal adosado.

Con base en los estudios preliminares realizados por la Empresa VIETO Y ASOCIADOS SOCIEDAD ANONIMA mediante la Licitación Reducida N° 2024PX-000125-0006500001, se establecen una serie de parámetros con los que se deberá cumplir para un adecuado diseño del nuevo puente. El contratista propondrá su propio diseño tomando en como referencia dichos parámetros.

Como parte de los objetivos de esta contratación, se obtuvieron los siguientes insumos para el posterior diseño del puente:
- Perfil estratigráfico típico.
- Condiciones geológicas generales del sitio.
- Evaluación de la estructura existente en el río actualmente.
- Resultados de exploración geotécnica, geológica y geofísica.
- Riesgo de licuación.
- Estudio hidrológico e hidráulico.
- Recomendaciones de cimentación considerando tipo de estructura y condiciones locales del terreno.
- Recomendaciones para la construcción de los accesos al puente.
- Anteproyecto del puente.
- Conclusiones y recomendaciones.

Distribución de las dimensiones de los puentes

Calzada
(metros)

Paso Peatonal
(metros)

Baranda
(metros)

Dos barandas a cada lado Una baranda de protección perimetral Barandas flex beam Demarcación vial

4.30

1.50

Según diseño

New Jersey Paso peatonal Acceso a al puente Según tipo de vía

 El proyecto consiste en las siguientes tres etapas:

1. Etapa de Anteproyecto

Diseño preliminar: anteproyecto del puente, valoración del sitio, alternativas de solución, propuesta técnica. El diseño preliminar debe realizarse antes de presentar las ofertas. Se parte del hecho que el presupuesto que la empresa presente estará basado en el dimensionamiento preliminar del puente, de acuerdo a las cargas y solicitudes de resistencia de la estructura.

2. Etapa de diseño (Proyecto Ejecutivo)

Diseño estructural del puente, con planos completos debidamente inscritos ante el CFIA.

3. Etapa de ejecución / Construcción

Personal técnico especializado, maquinaria, materiales a incorporar en la obra, plan de control de calidad, muestreo y ejecución de la totalidad de elementos para conclusión de obra.

Consultas comunales

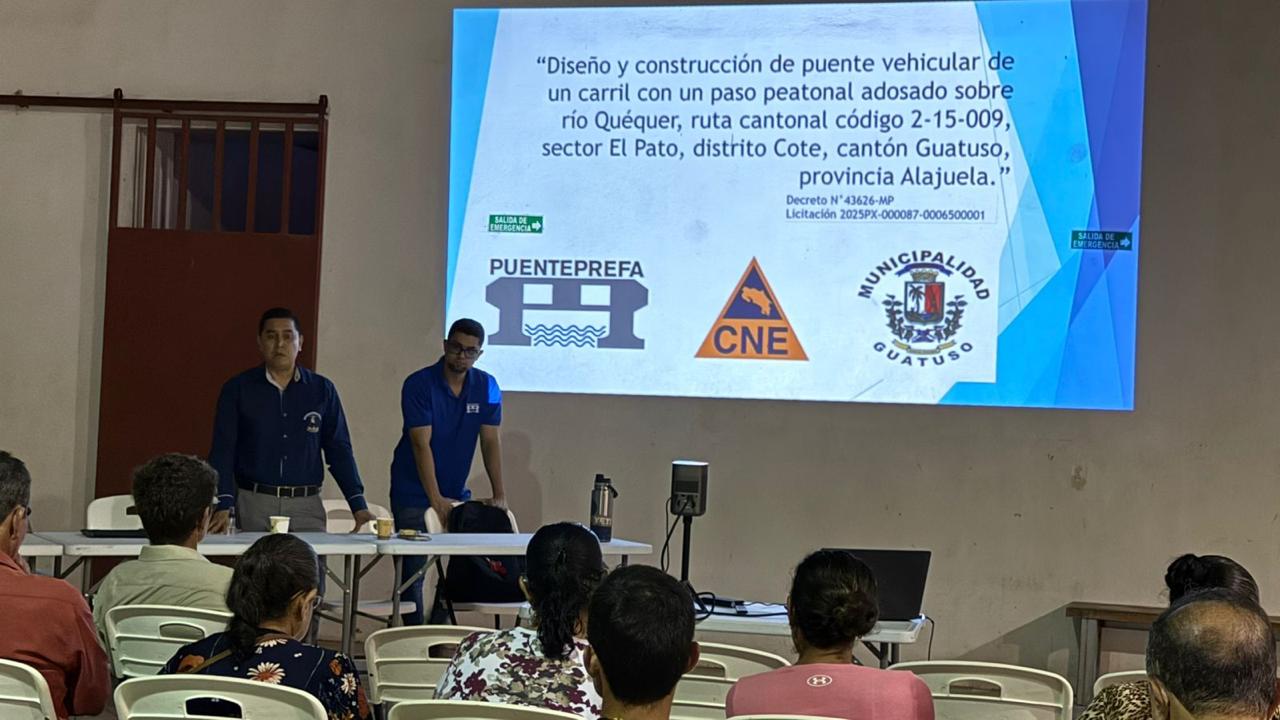

Consulta comunal para la construcción del puente Quequer

Reunión comunal sobre la aprobación y el alcance de la construcción del puente nuevo en el camino 2-15-009.

Reunión de seguimiento

Reunión con la ADI para analizar los avances y contratiempos en el proyecto.

Visita a la construcción del puente Quequer

Visita al sitio con la Municipalidad, CNE, La Constructora, la ADI y algunos vecinos , se verifica la etapa del proyecto y el avance.

Noticias destacadas

Seguimiento

  • Avance 71 %.
  • Se trabaja en los rellenos de aproximación.
  • El 15 de julio se inicia con la chorrea de las losas de aproximación.
  • Al ser un sitio de construcción, por favor tomar las previsiones necesarias y reducir la velocidad.
  • Se recuerda a los vecinos que está prohibido permanecer en el sitio de construcción.

Información relacionada

Proyectos viales | 2025

Proyectos atendidos por varias modalidades de ejecución

Proyectos varios ejecutados en el 2025

Proyectos viales | 2024

Proyectos atendidos por varias modalidades de ejecución

Galería

Detalles de los trabajos

El proyecto se presenta como un dinamizador del desarrollo económico social, cuenta con un ente ejecutor capacitado e idóneo que tiene claro el cómo desarrollar la propuesta de rehabilitación vial de manera responsable, técnicamente cumpliendo con los lineamientos y estándares de calidad respectivos, bajo el marco legal y ambiental correspondiente.

CONSTRUCCIÓN

PUENTE
  • Comunidad: La Palmera
  • Coordenada X: 398 470
  • Coordenada Y: 1 188 075
  • Estado: En construcción

PUENTE

PEATONAL
  • Para ambos puentes
  • Paso adosado al puente
  • Ancho útil de 1.5 metros
  • Rampas de acceso

CONSTRUCCIÓN

PUENTE
  • Ancho total: 6.62 m
  • Superficie de ruedo: 4.30 m
  • Acera peatonal externa: 1.5 m
  • Estado: En construcción

La orden de inicio se dió con fecha del 14 de octubre de 2025.

Colocación de paso provisional

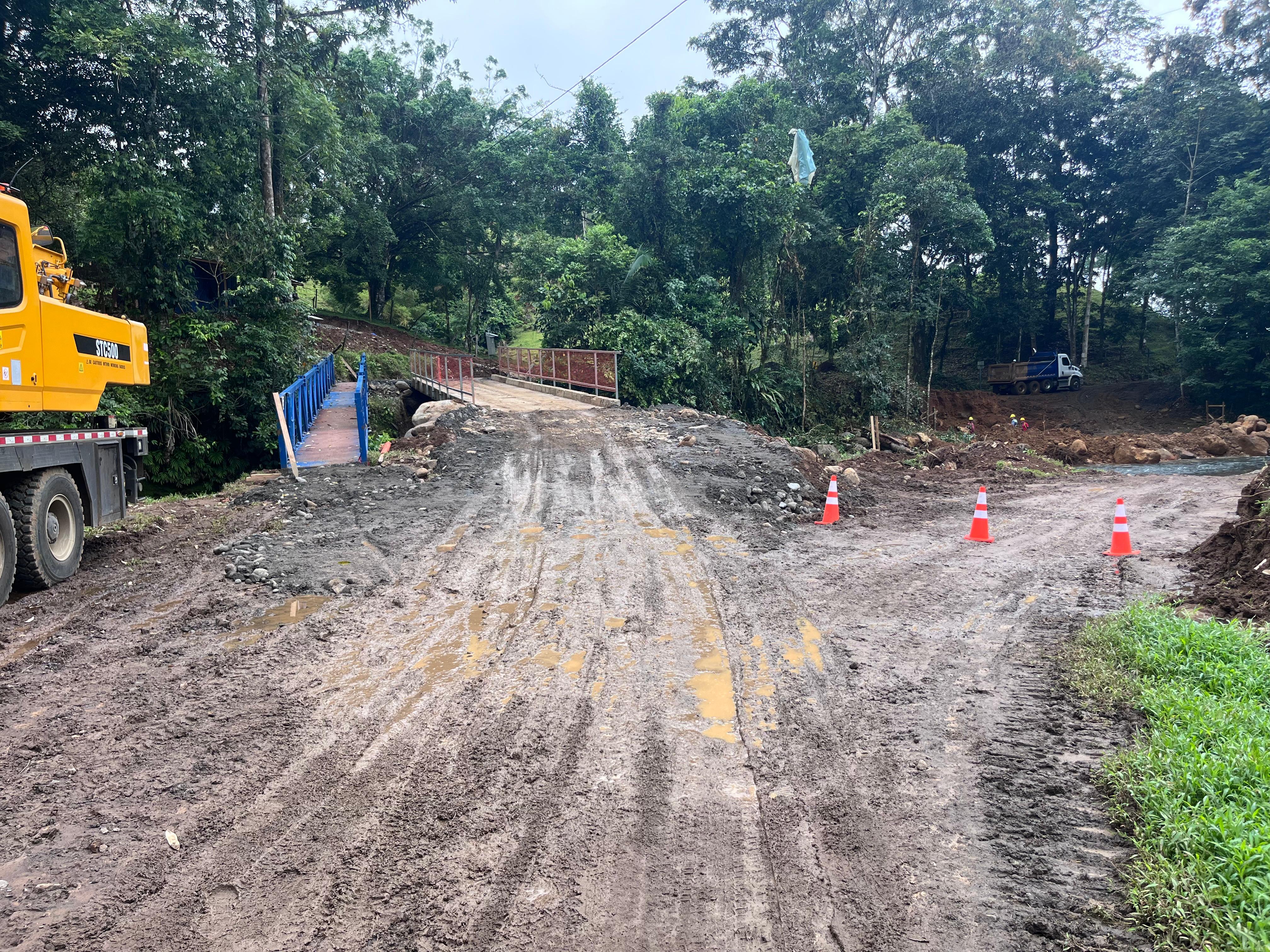

Se habilita paso provisional

Construcción de bastiones

Construcción de bastiones

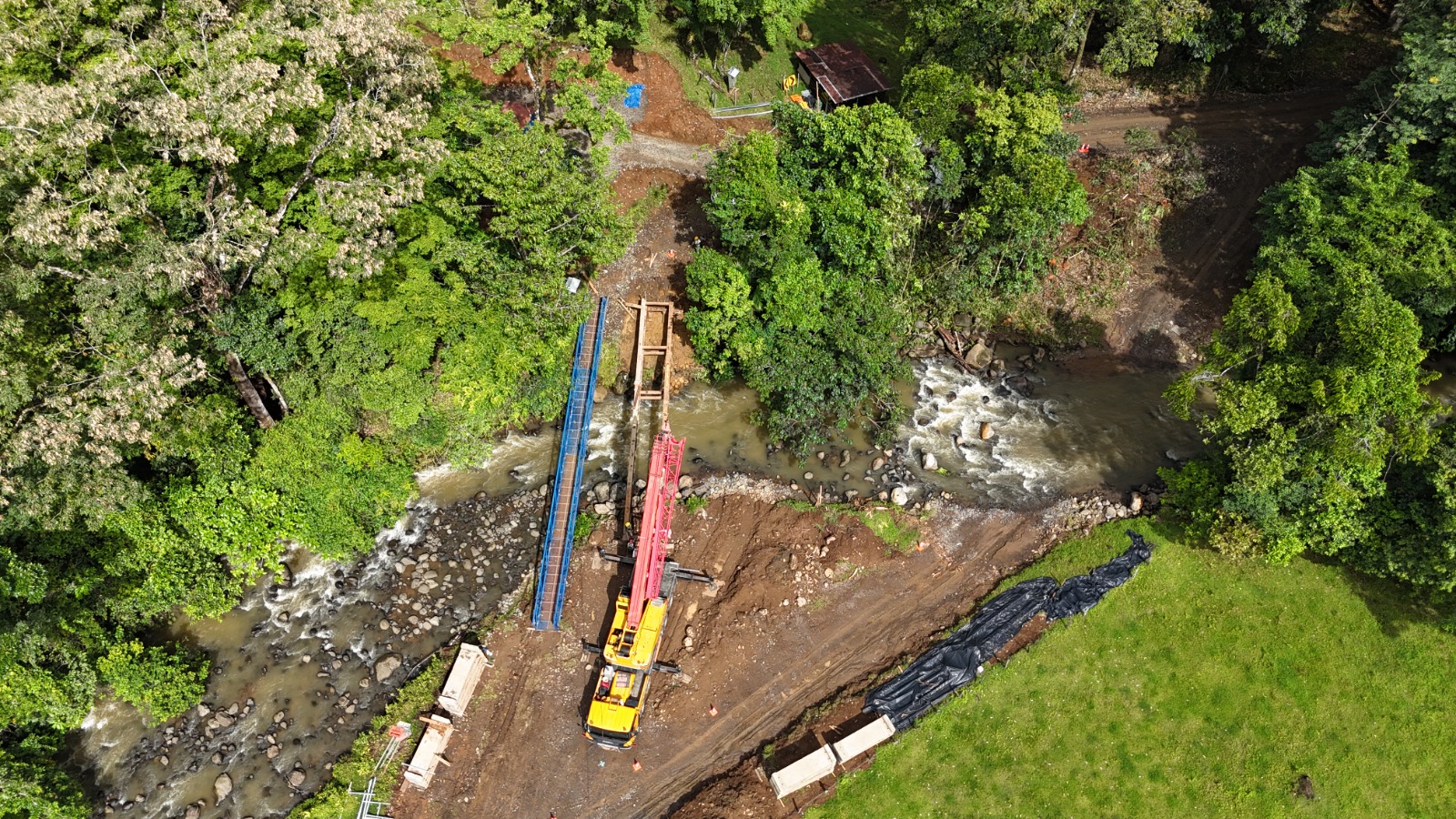

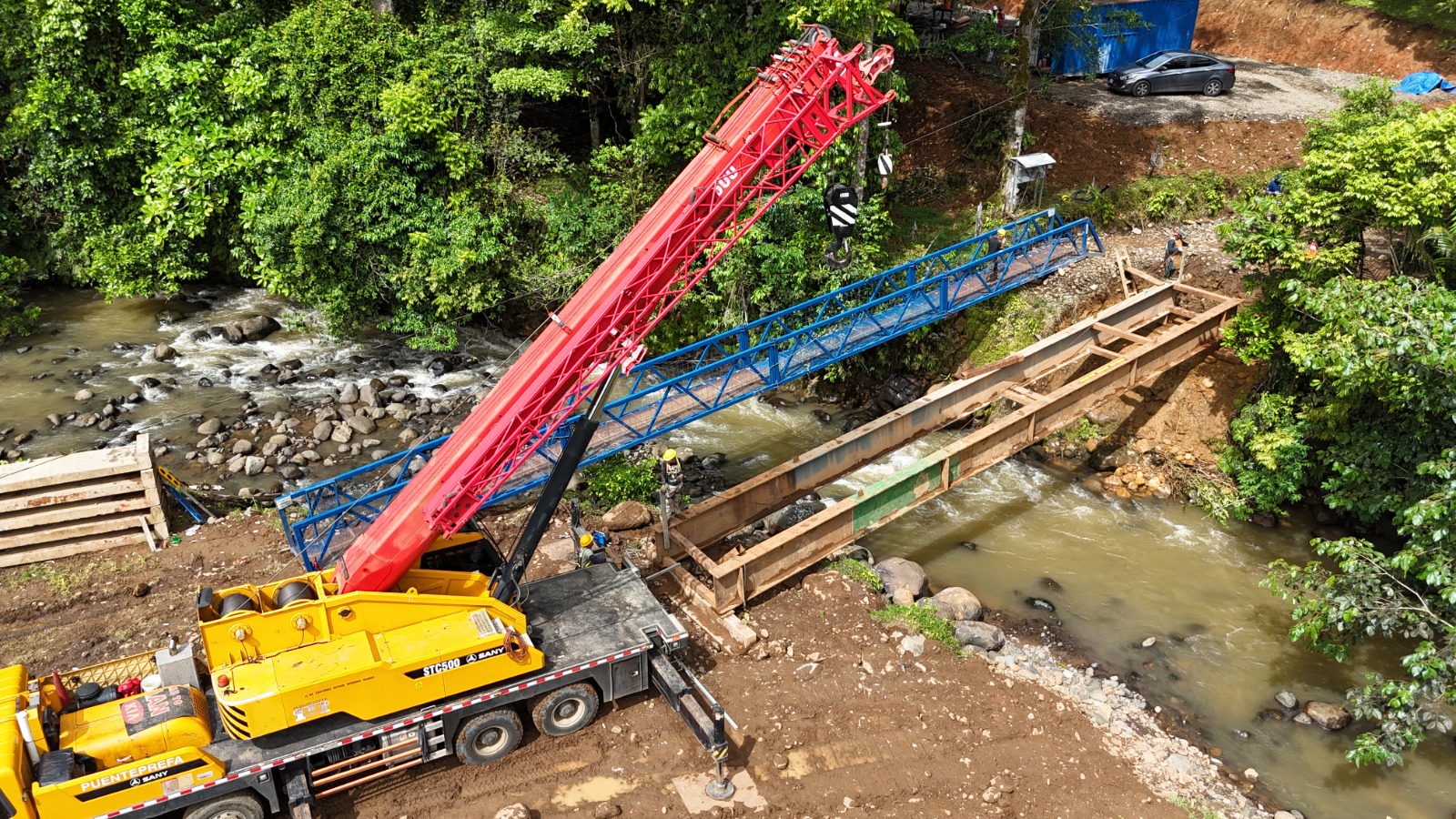

Colocación de vigas

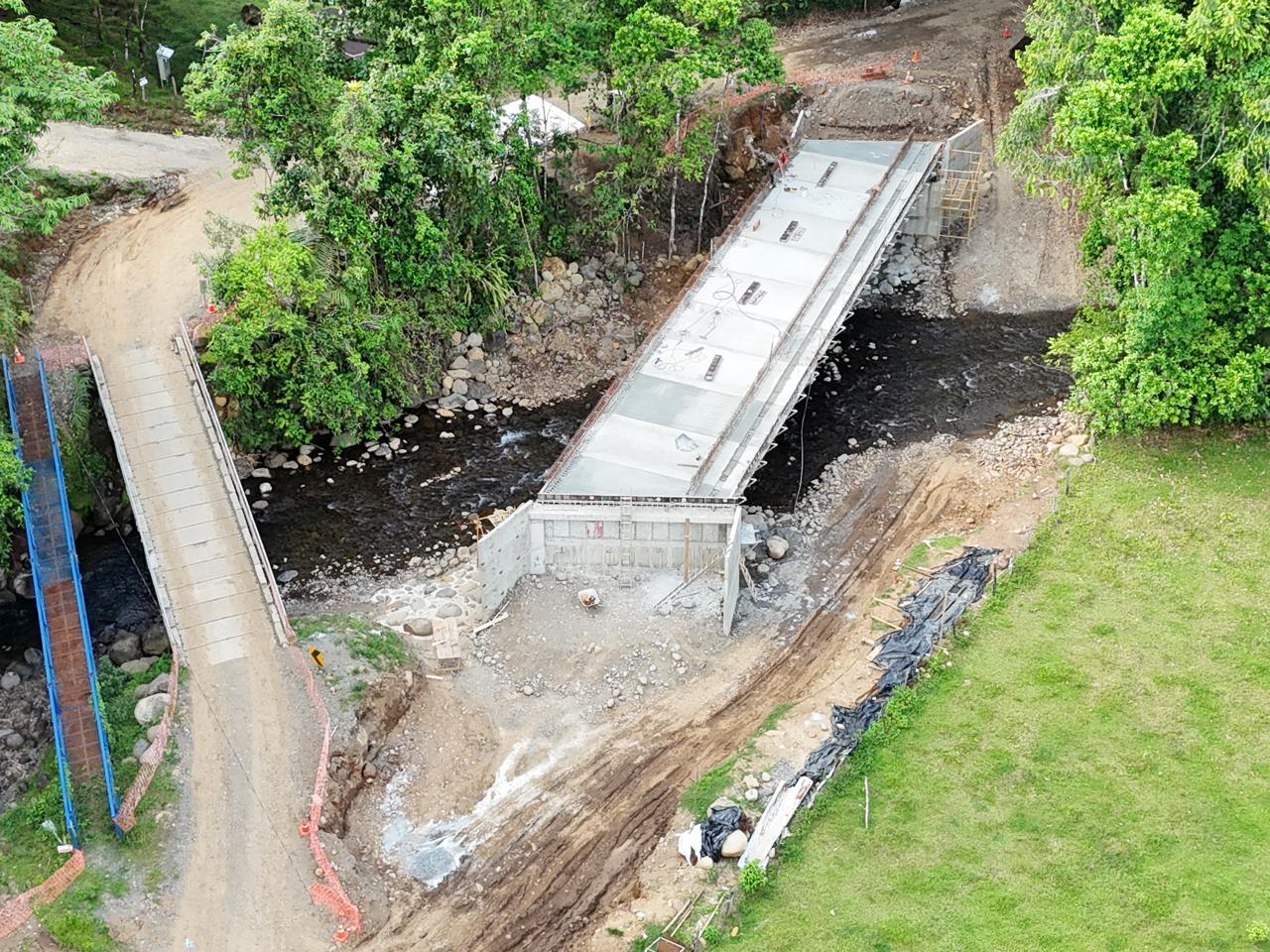

Colocación de losetas

Ing. Daniel Gómez Araya

Ing. Daniel Gómez Araya

2464-0050 Ext. 111

2464-0050 Ext. 111

dgomez@muniguatuso.go.cr

dgomez@muniguatuso.go.cr
