Construcciónde puenteCONVENIO

Gestión de Recursos

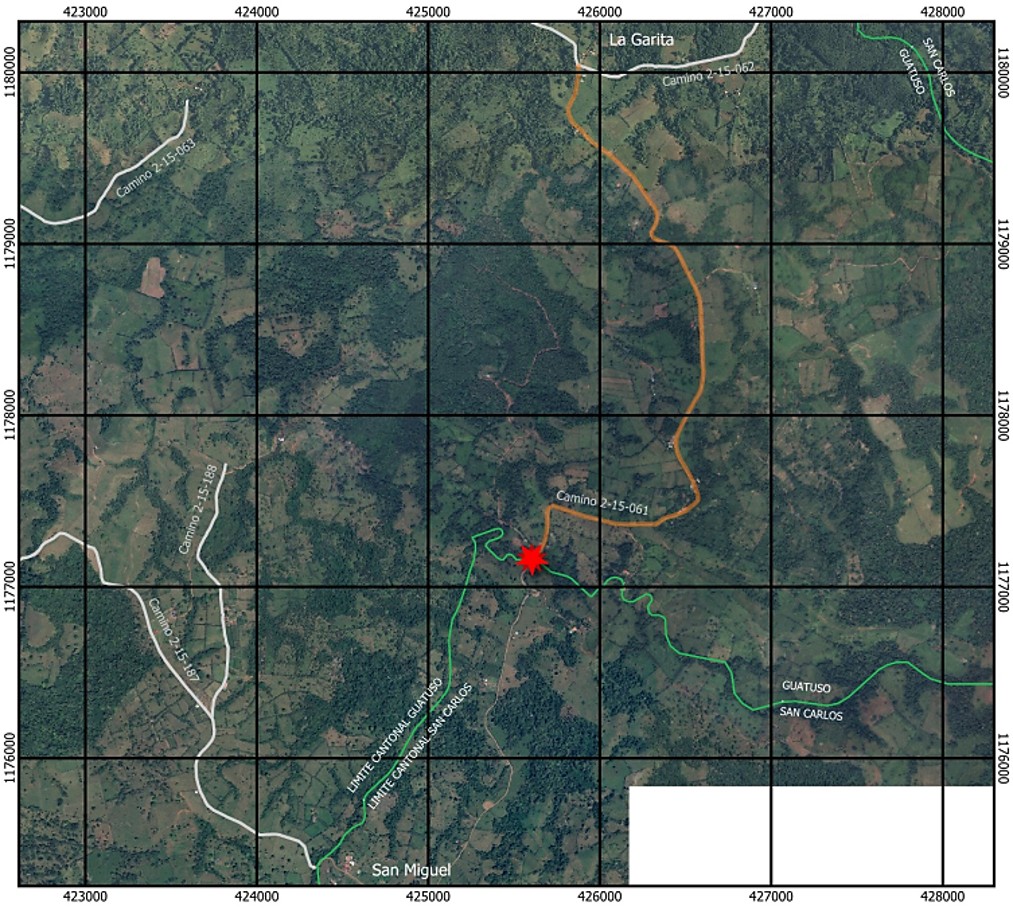

Puente La Garita

Longitud 24 metros

Ancho total 6.62 m

Cuenta con un paso peatonal

Conservación vial participativa

Construcción de puente

Puente en construcción bajo la modadlidad de convenio entre la Municipalidad y la CNE: Diseño y construcción de un puente vehicular nuevo de un carril con un paso peatonal adosado, sobre el río Caño Ciego, en la ruta cantonal con código 2-15-061, en el sector: La Garita, distrito: San Rafael, cantón: Guatuso, provincia: Alajuela (Decreto N°43131-MP).

El objeto de la licitación es contratar el diseño y la construcción de un puente, así como todas las obras complementarias que el proyecto requiere, incluyendo el suministro de todos los materiales, equipo, transporte, mano de obra y todo lo demás que sea necesario e imprevisto, así como la limpieza final del sitio del proyecto, el pago de todas las obligaciones contraídas y el reemplazo de la obra y materiales defectuosos, todo de acuerdo con los planos a realizar como parte del alcance de la contratación, especificaciones y demás documentos contractuales, elaborados por el diseñador. El puente será completamente nuevo y tendrá de un carril vehicular con un paso peatonal adosado.

Con base en los estudios preliminares realizados por la Corporación Vane San Blas, S.A. mediante la Contratación Directa No. 2022CD-000129-01, denominada “Contratación de Persona Física o Jurídica para realizar los Estudios Preliminares para el Diseño de Puente Vehicular a un carril con paso peatonal adosado, sobre el río Caño Ciego”; se establecen una serie de parámetros con los que se deberá cumplir para un adecuado diseño del nuevo puente. El contratista propondrá su propio diseño tomando en como referencia dichos parámetros.

Como parte de los objetivos de esta contratación, se obtuvieron los siguientes insumos para el posterior diseño del puente:
- Levantamiento topográfico y estudio catastral
- Estudio hidrológico e hidráulico
- Estudio geológico y de prospección
- Estudios geotécnicos y geomecánicos
- Estudio de amenaza sísmica y de neotectónica
- Trazado y propuesta geométrica de los accesos
- Propuesta integral de la solución

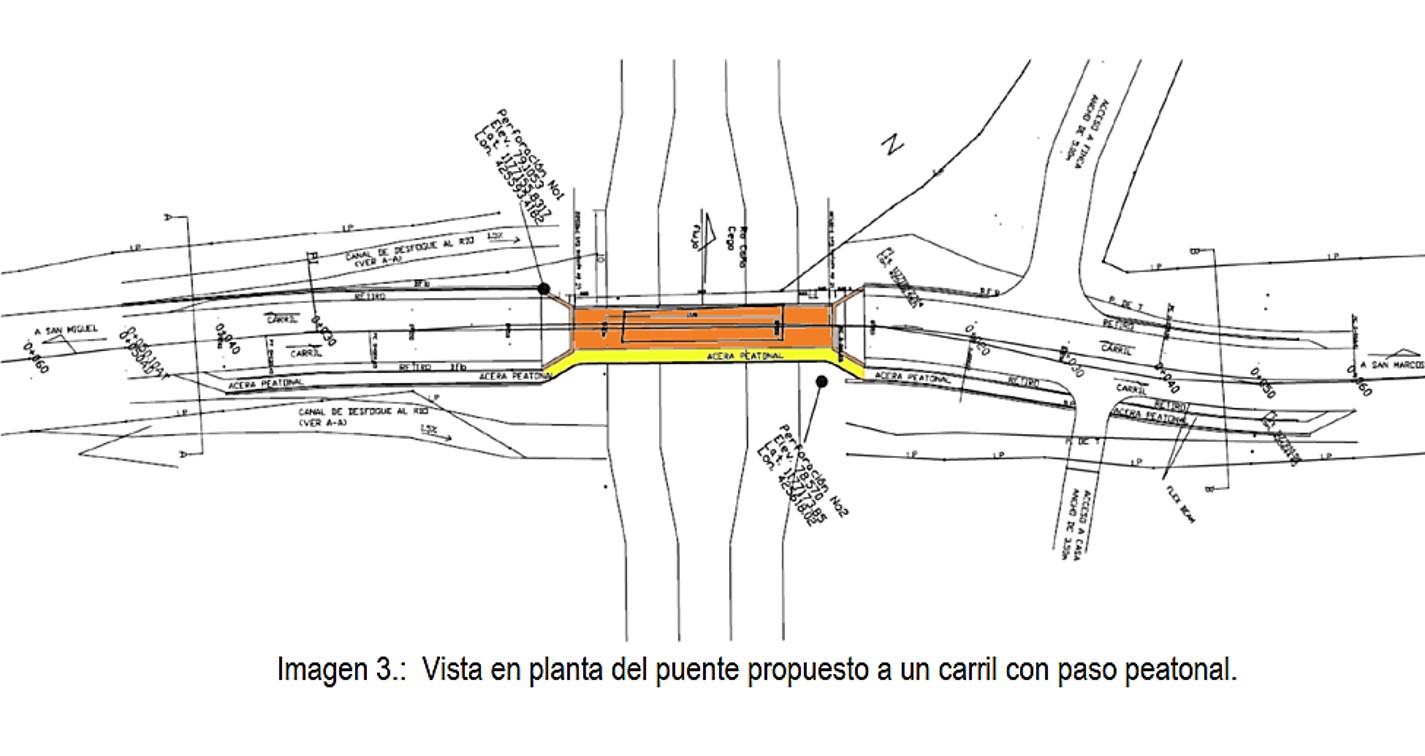

Distribución de las dimensiones de los puentes

     Baranda     (metros)

Calzada
(metros)

Paso Peatonal
(metros)

Baranda
(metros)

0.41

4.30

1.50

Según diseño

 El proyecto consiste en las siguientes tres etapas:

1. Etapa de Anteproyecto

Diseño preliminar: anteproyecto del puente, valoración del sitio, alternativas de solución, propuesta técnica. El diseño preliminar debe realizarse antes de presentar las ofertas. Se parte del hecho que el presupuesto que la empresa presente estará basado en el dimensionamiento preliminar del puente, de acuerdo a las cargas y solicitudes de resistencia de la estructura.

2. Etapa de diseño (Proyecto Ejecutivo)

Diseño estructural del puente, con planos completos debidamente inscritos ante el CFIA.

3. Etapa de ejecución / Construcción

Personal técnico especializado, maquinaria, materiales a incorporar en la obra, plan de control de calidad, muestreo y ejecución de la totalidad de elementos para conclusión de obra.

Consultas comunales

Consulta comunal para la construcción del puente La Garita

Sesión de socilalización comunal sobre la aprobación y el alcance de la construcción del puente nuevo en el camino 2-15-061.

Reunión preoferta construcción puente Betania

Reunión con la ADI para analizar los avances y contratiempos en la colocació del paso provisional.

Visita a la construcción del puente Betania

Visita al sitio con la Municipalidad, CNE, La Constructora y la ADI , se verifica la etapa del proyecto y el avance.

Noticias destacadas

Seguimiento

  • Avance 100 %.
  • Se entrega la obra el 11 de julio de 2025.

Información relacionada


Proyectos viales | 2025

Proyectos atendidos por varias modalidades de ejecución

Proyectos varios ejecutados en el 2025

Proyectos viales | 2024

Proyectos atendidos por varias modalidades de ejecución

Galería

Detalles de los trabajos

El proyecto se presenta como un dinamizador del desarrollo económico social, cuenta con un ente ejecutor capacitado e idóneo que tiene claro el cómo desarrollar la propuesta de rehabilitación vial de manera responsable, técnicamente cumpliendo con los lineamientos y estándares de calidad respectivos, bajo el marco legal y ambiental correspondiente.

CONSTRUCCIÓN

PUENTE
  • Comunidad: La Garita
  • Coordenada X: 1 177 165
  • Coordenada Y: 425 605
  • Estado: En construcción

PUENTE

PEATONAL
  • Para ambos puentes
  • Paso adosado al puente
  • Ancho útil de 1.5 metros
  • Rampas de acceso

CONSTRUCCIÓN

PUENTE
  • Ancho total: 6.62 m
  • Superficie de ruedo: 4.30 m
  • Acera peatonal externa: 1.5 m
  • Estado: En construcción

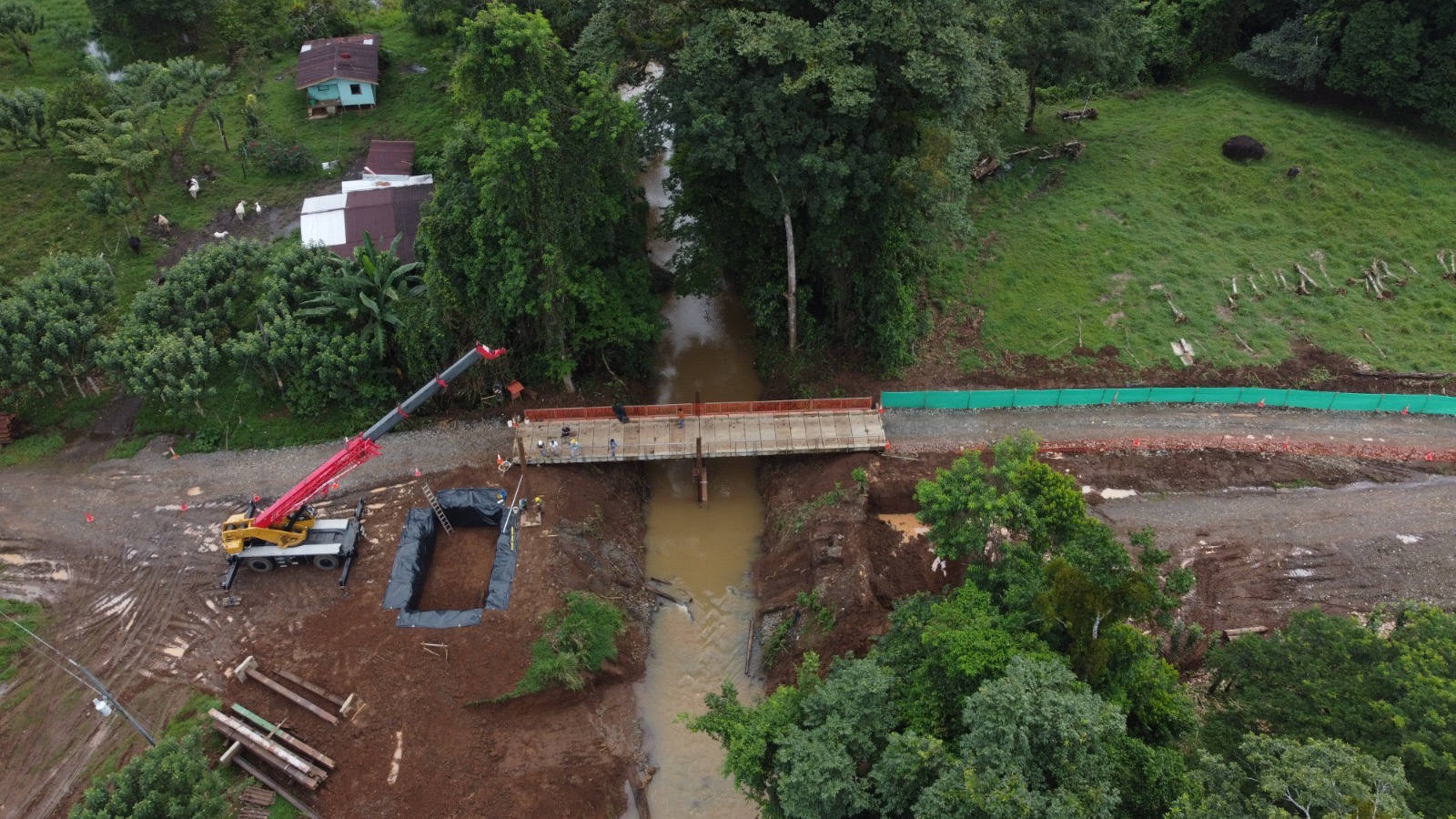

La orden de inicio se dió con fecha del 5 de agosto de 2024. La empresa ingresó con instalaciones provisionales el 30 de setiembre.

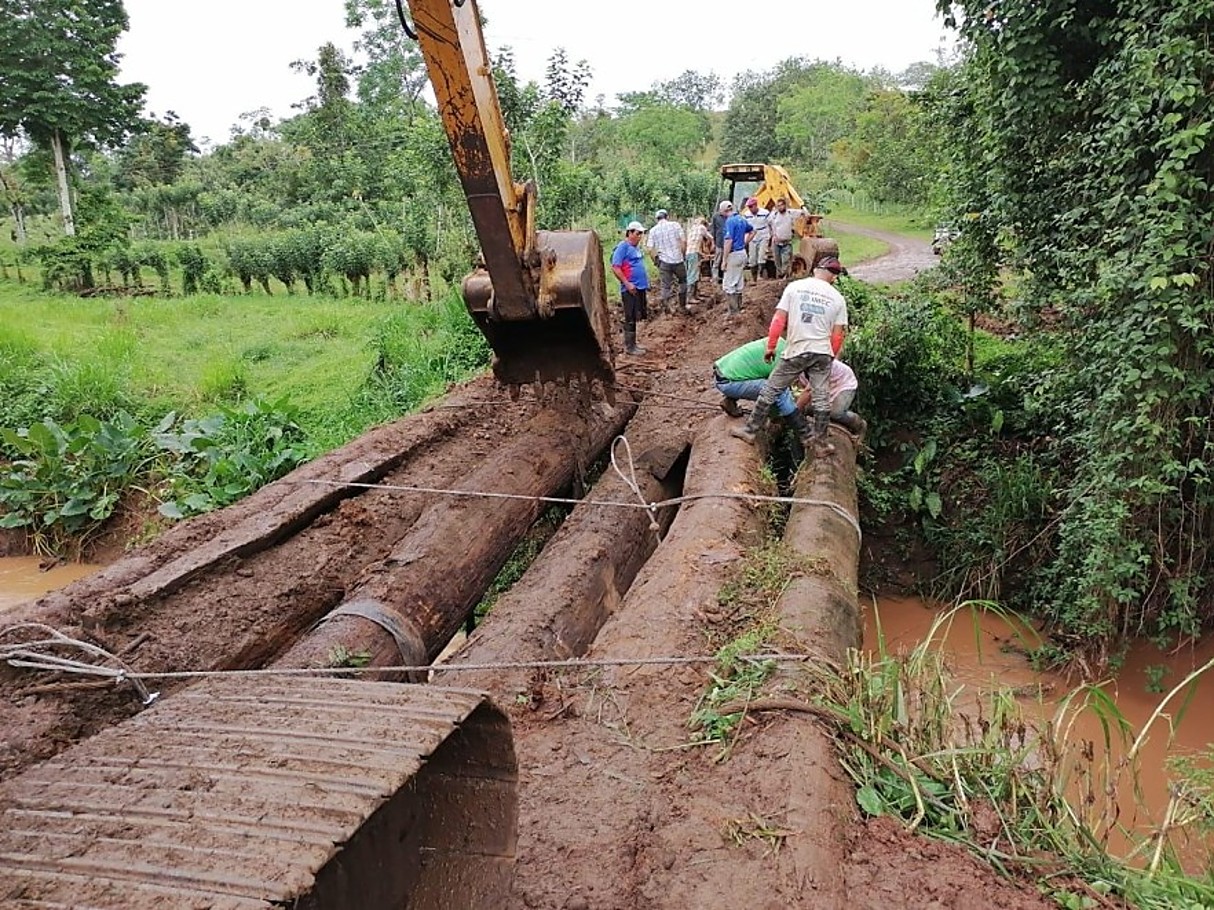

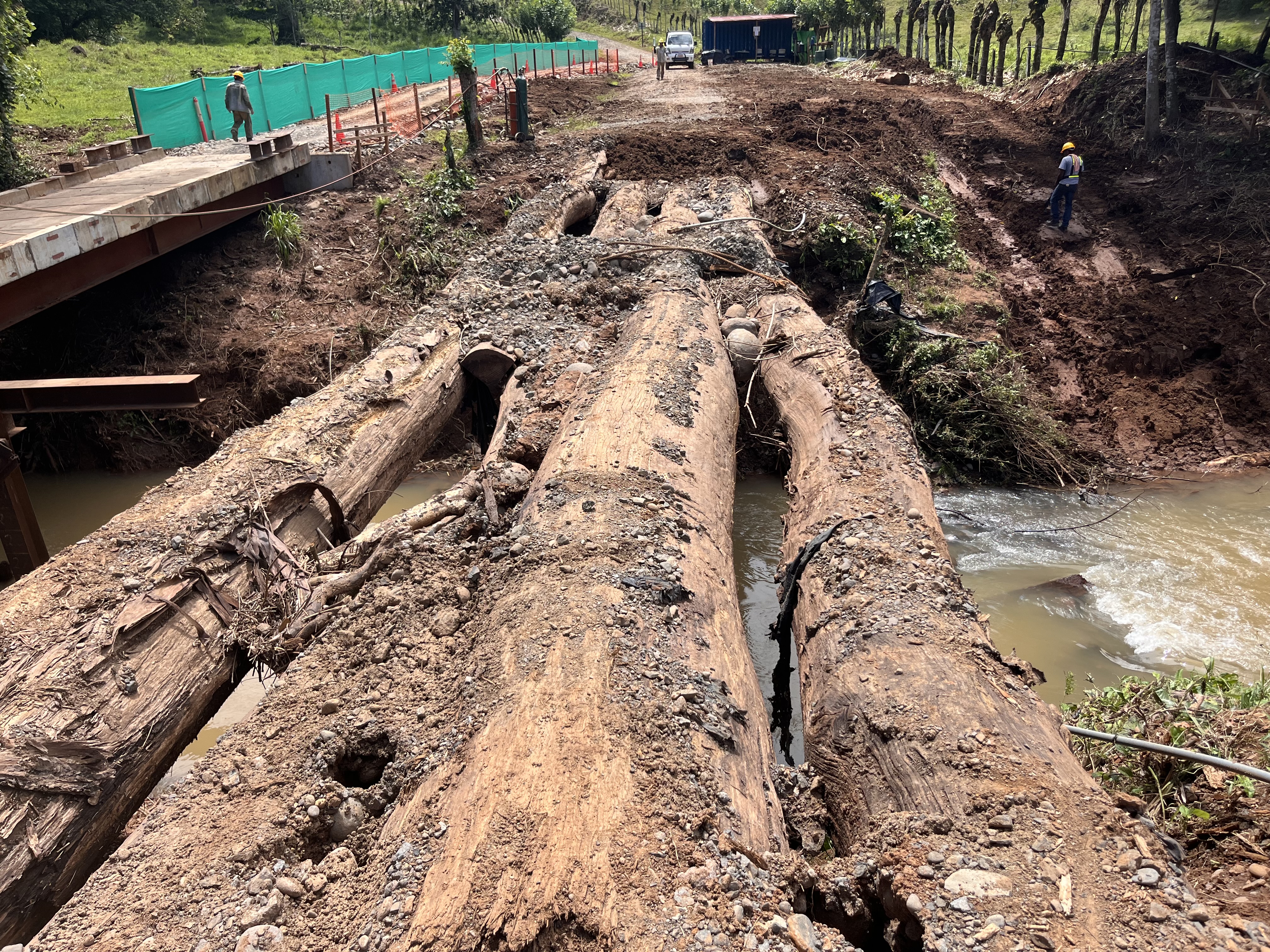

Colocación de un paso vehícular prosivional

Se inicia la colocación de los pilotes

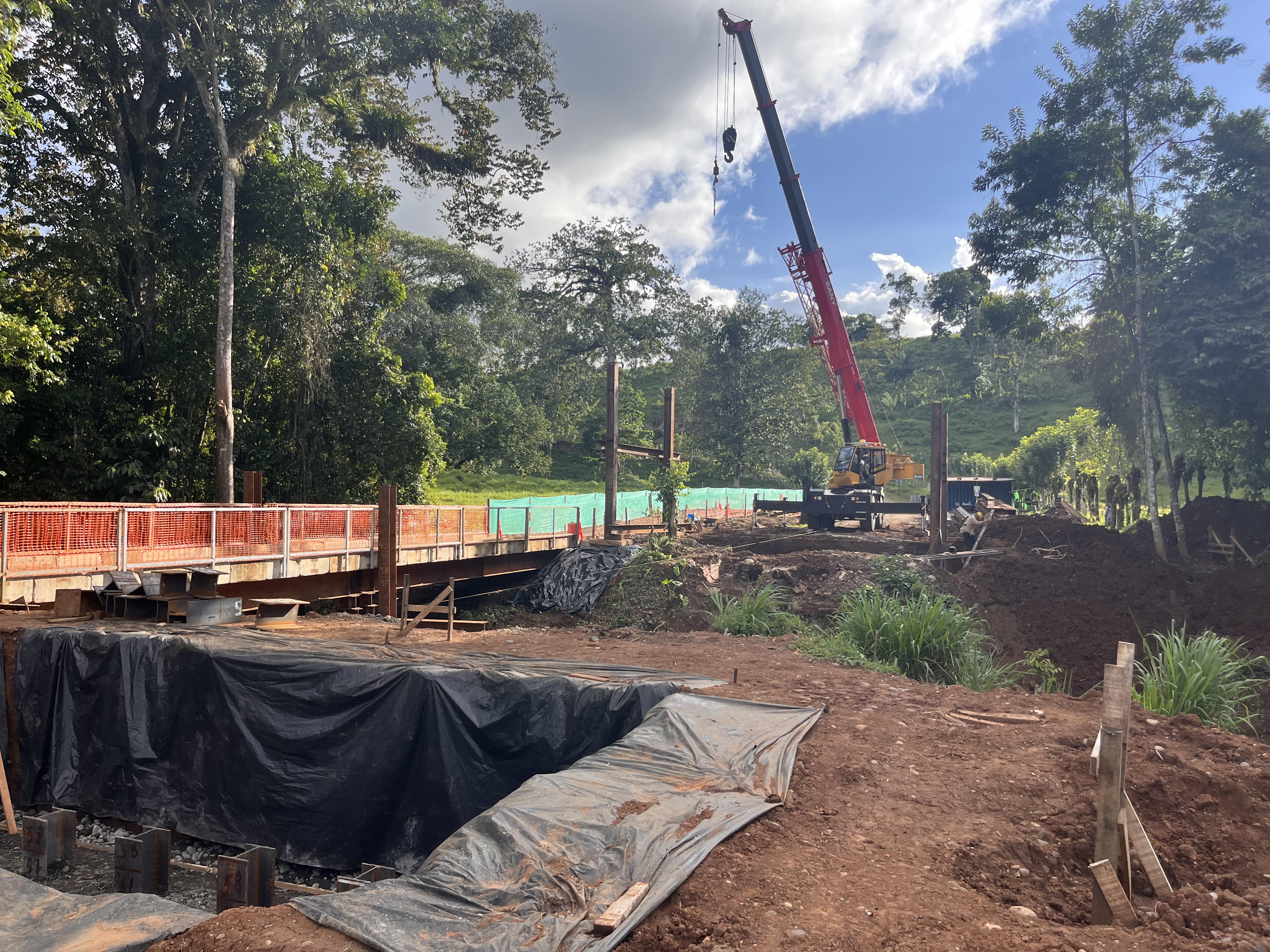

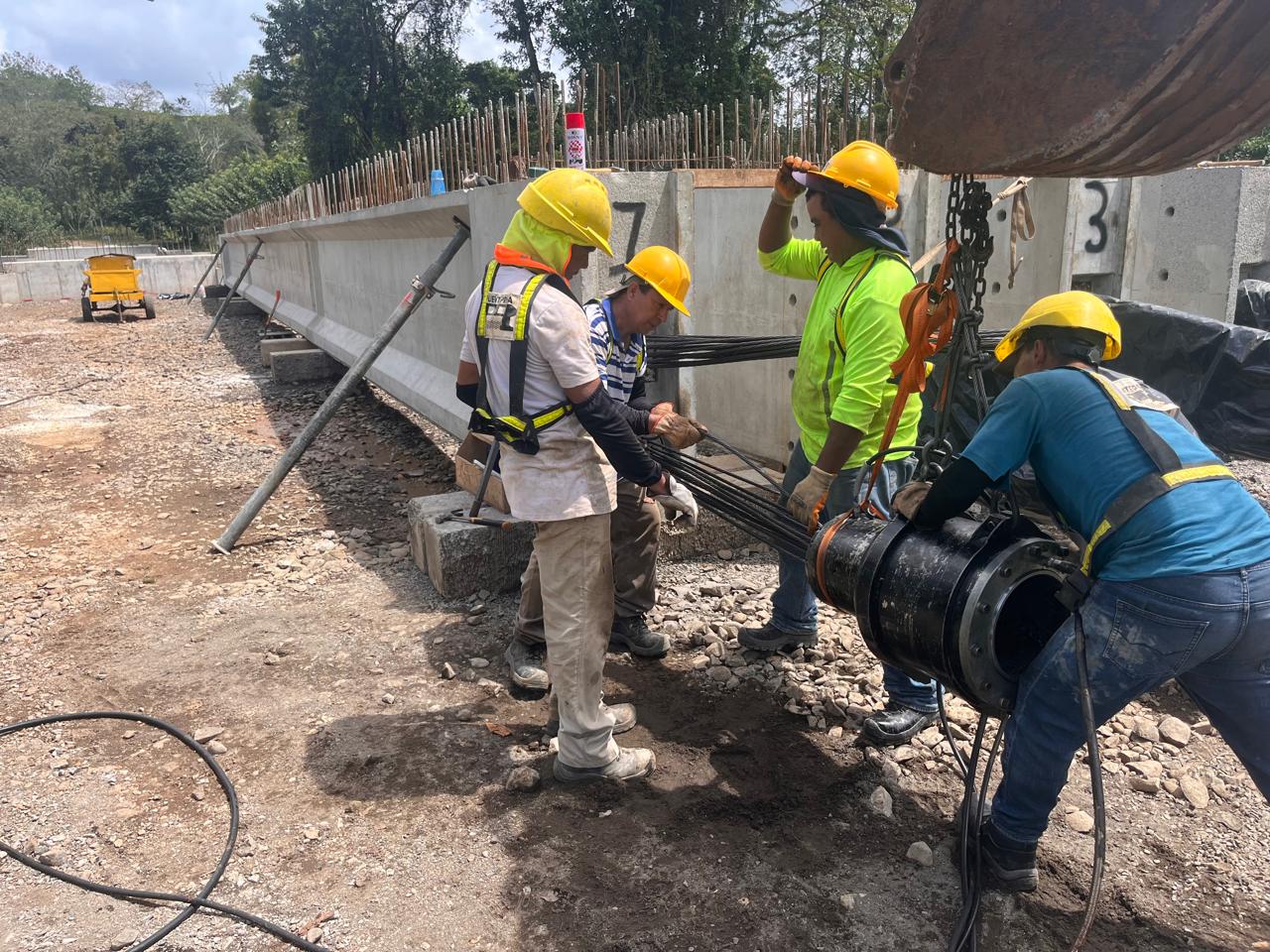

Se inicia el armado de las vigas de concreto y el postensado

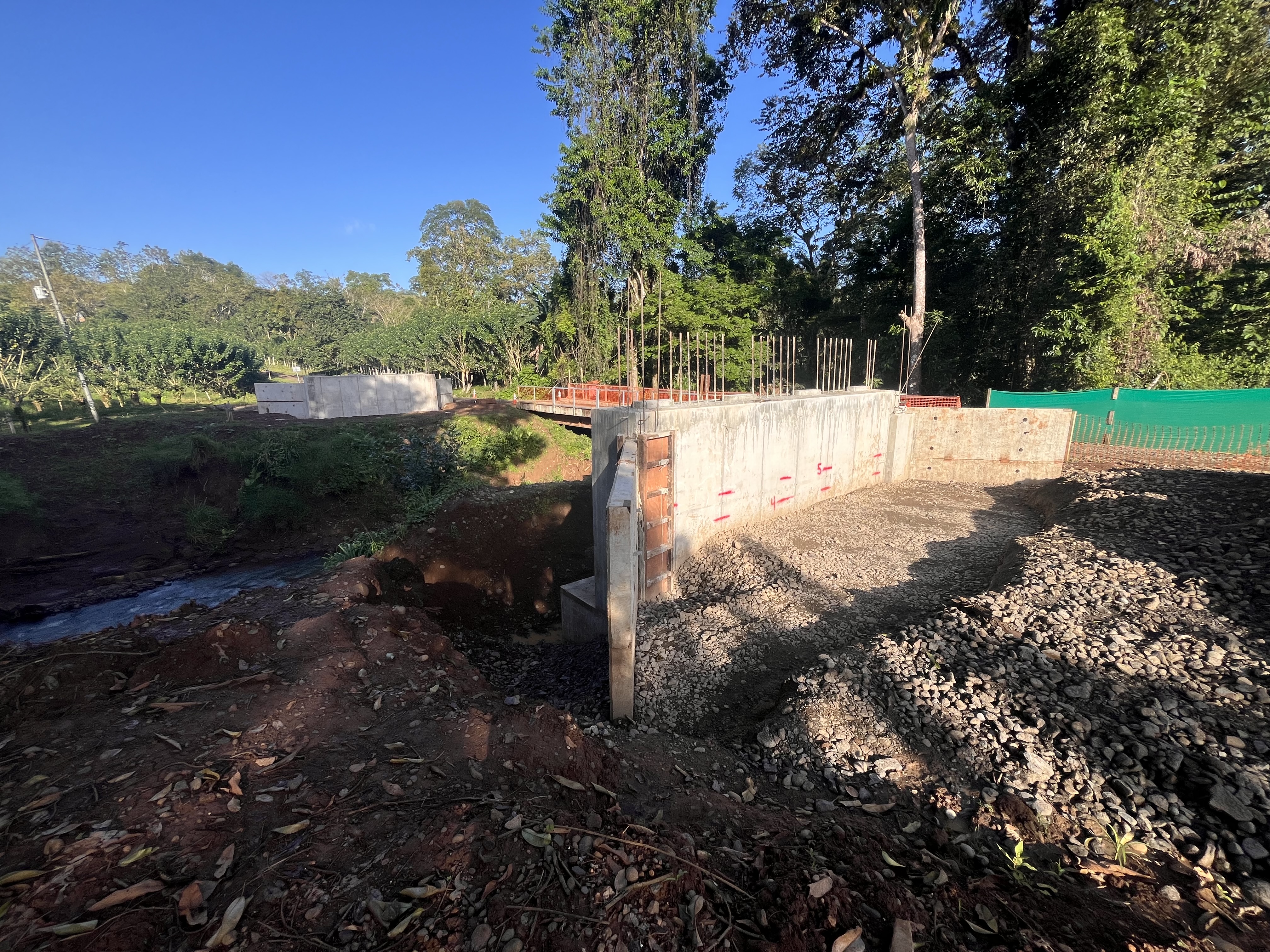

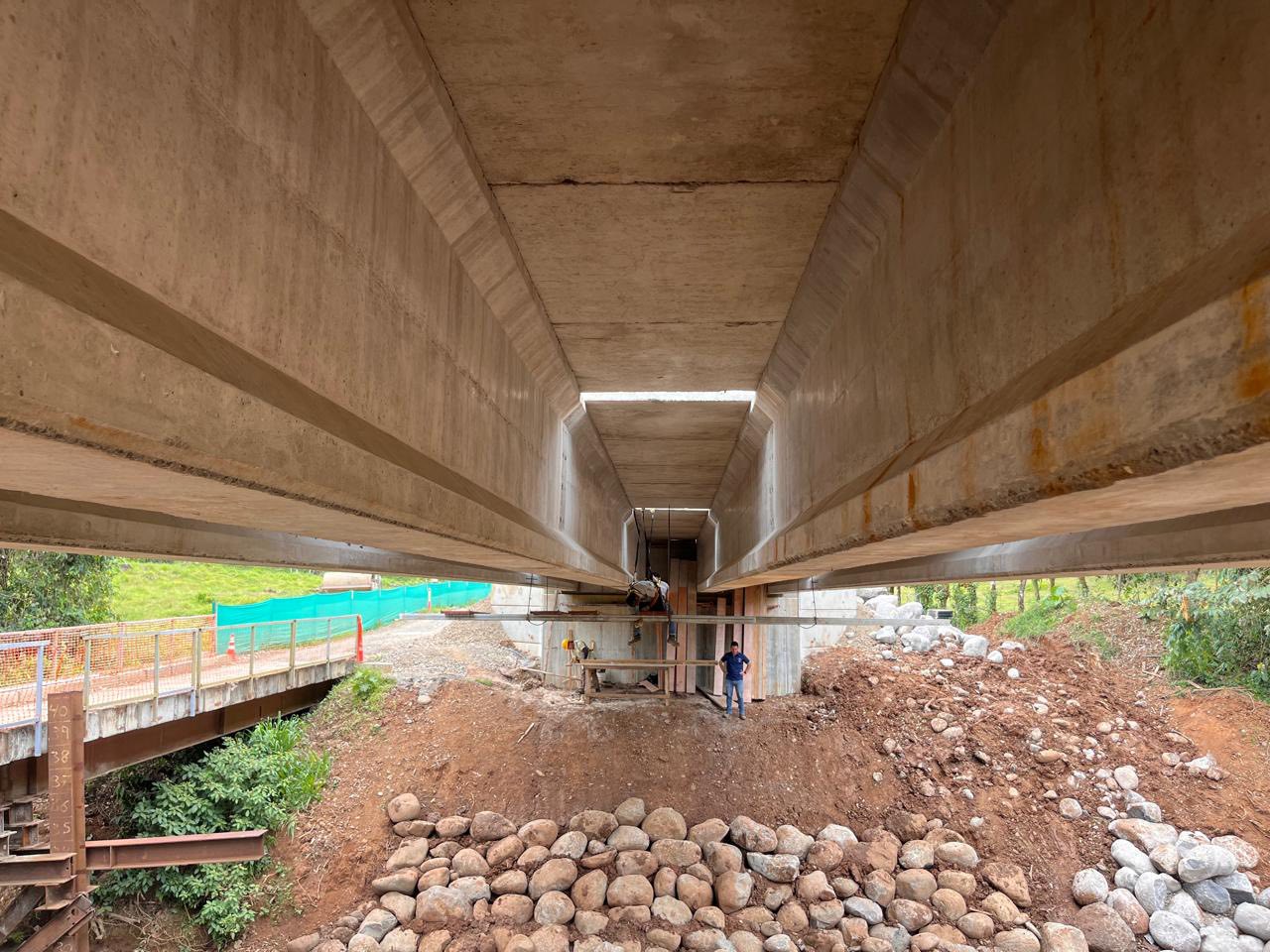

Construcción de la super estructura

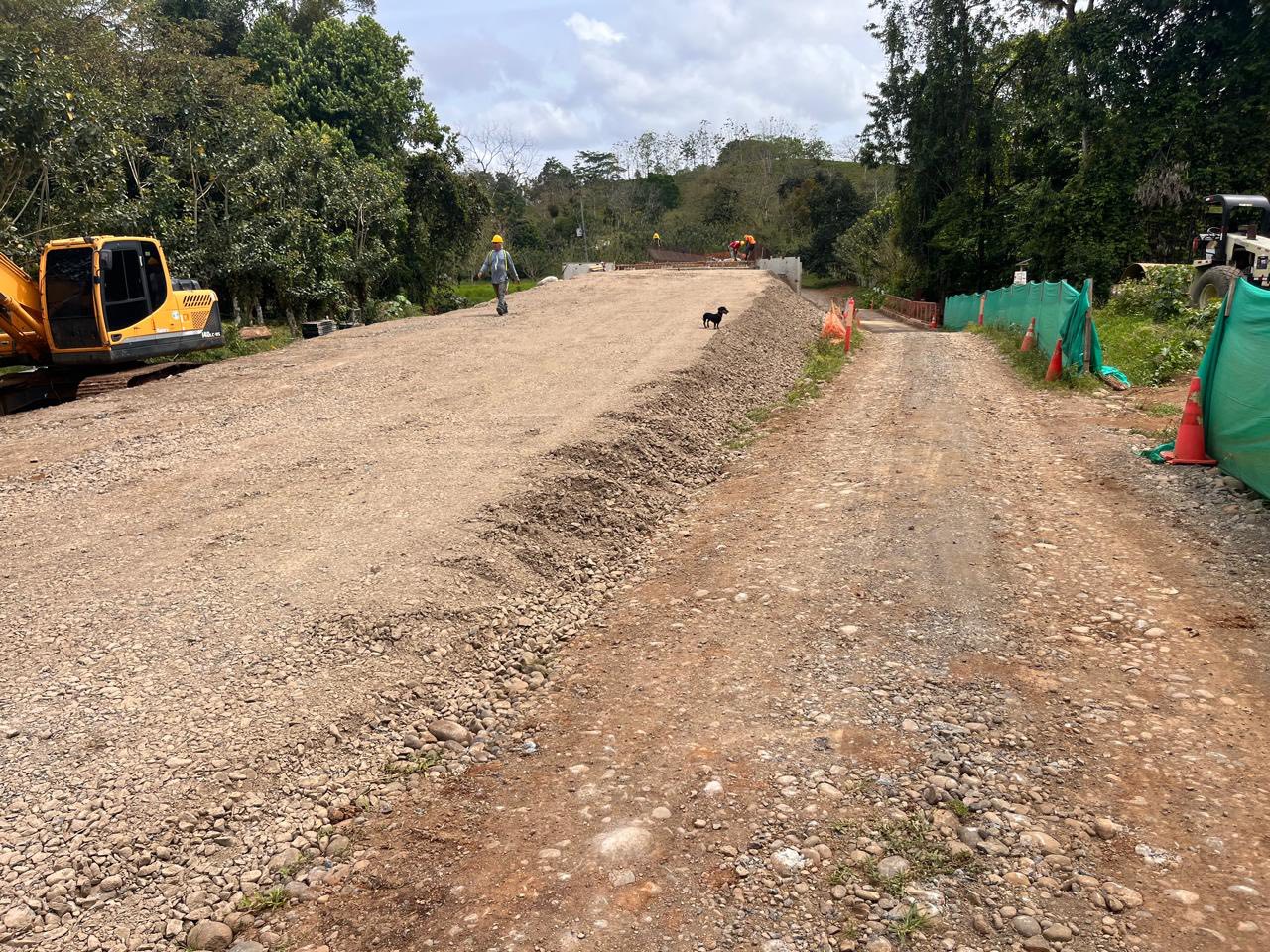

Rellenos de aproximación

Ing. Daniel Gómez Araya

Ing. Daniel Gómez Araya

2464-0050 Ext. 111

2464-0050 Ext. 111

dgomez@muniguatuso.go.cr

dgomez@muniguatuso.go.cr
