Construcciónde puenteCONVENIO
Gestión de Recursos

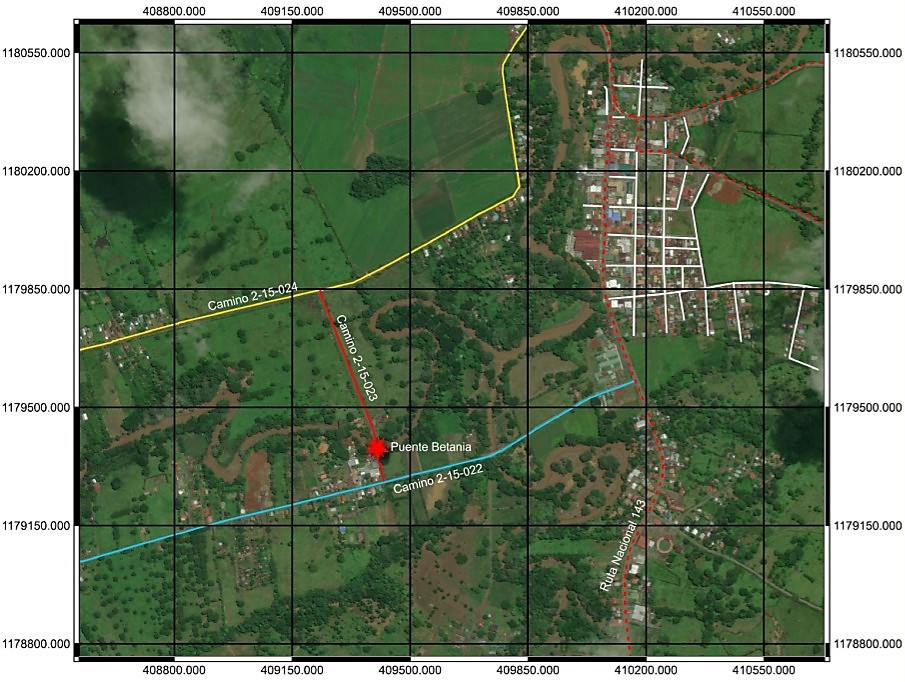

Puente Betania
Longitud 35 metros
Calzada 4.30 m
Cuenta con un paso peatonal

Construcción de puente
Puente en construcción bajo la modadlidad de convenio entre la Municipalidad y la CNE: con base en los estudios preliminares realizados por la INGEOTEC Consultoría y Construcción Geotécnica mediante la Licitación Reducida N°2023LD-000037-002400001, denominada “Contratación para realizar los estudios preliminares para el diseño de puente vehicular de un carril sobre Río Frío camino 2-15-023, Betania, Guatuso”; se establecen una serie de parámetros con los que se deberá cumplir para un adecuado diseño del nuevo puente. El contratista propondrá su propio diseño tomando en como referencia dichos parámetros. Como parte de los objetivos de esta contratación, se obtuvieron los siguientes insumos para el posterior diseño del puente:
- Perfil estratigráfico típico.
- Condiciones geológicas generales del sitio.
- Evaluación de la estructura existente en el río actualmente.
- Resultados de exploración geotécnica, geológica y geofísica.
- Riesgo de licuación.
- Estudio hidrológico e hidráulico.
- Recomendaciones de cimentación considerando tipo de estructura y condiciones locales del terreno.
- Recomendaciones para la construcción de los accesos al puente.
- Anteproyecto del puente.
- Conclusiones y recomendaciones.

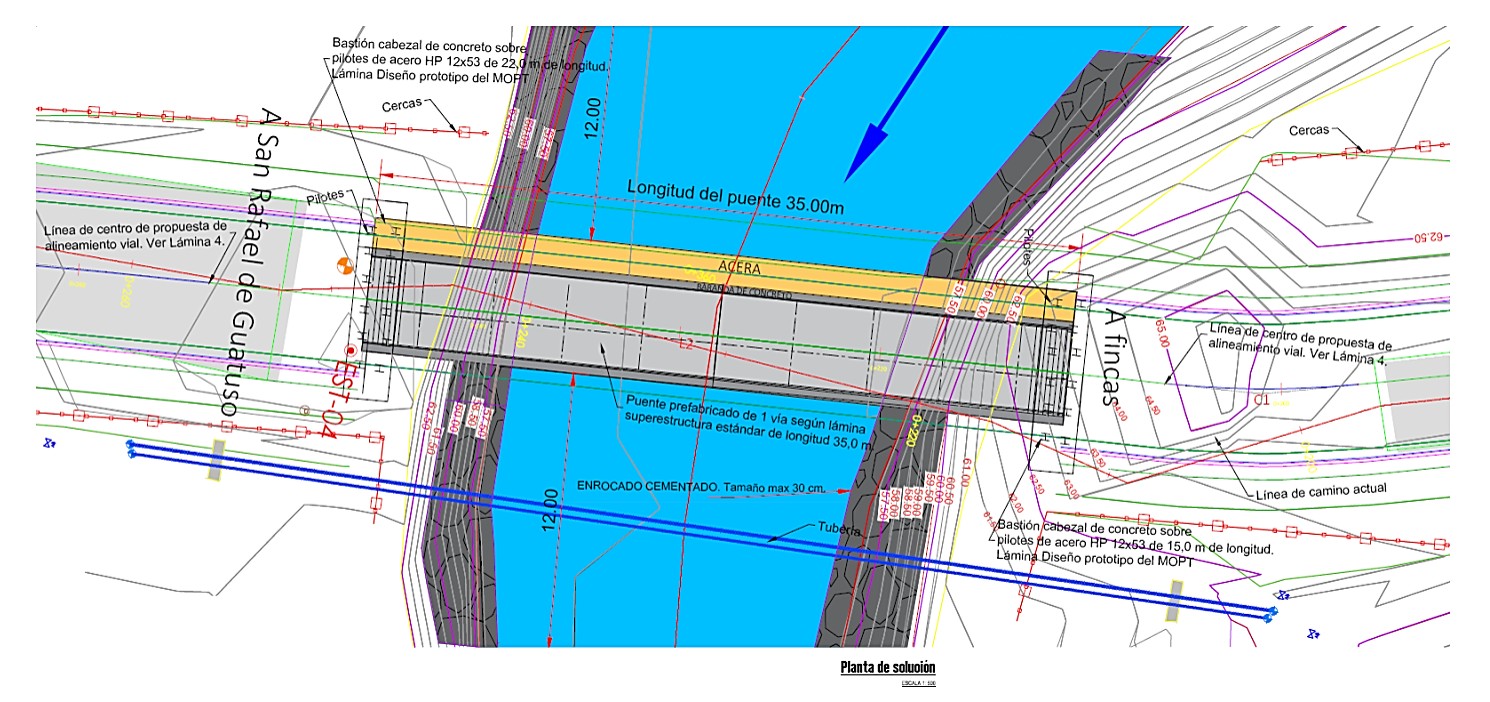

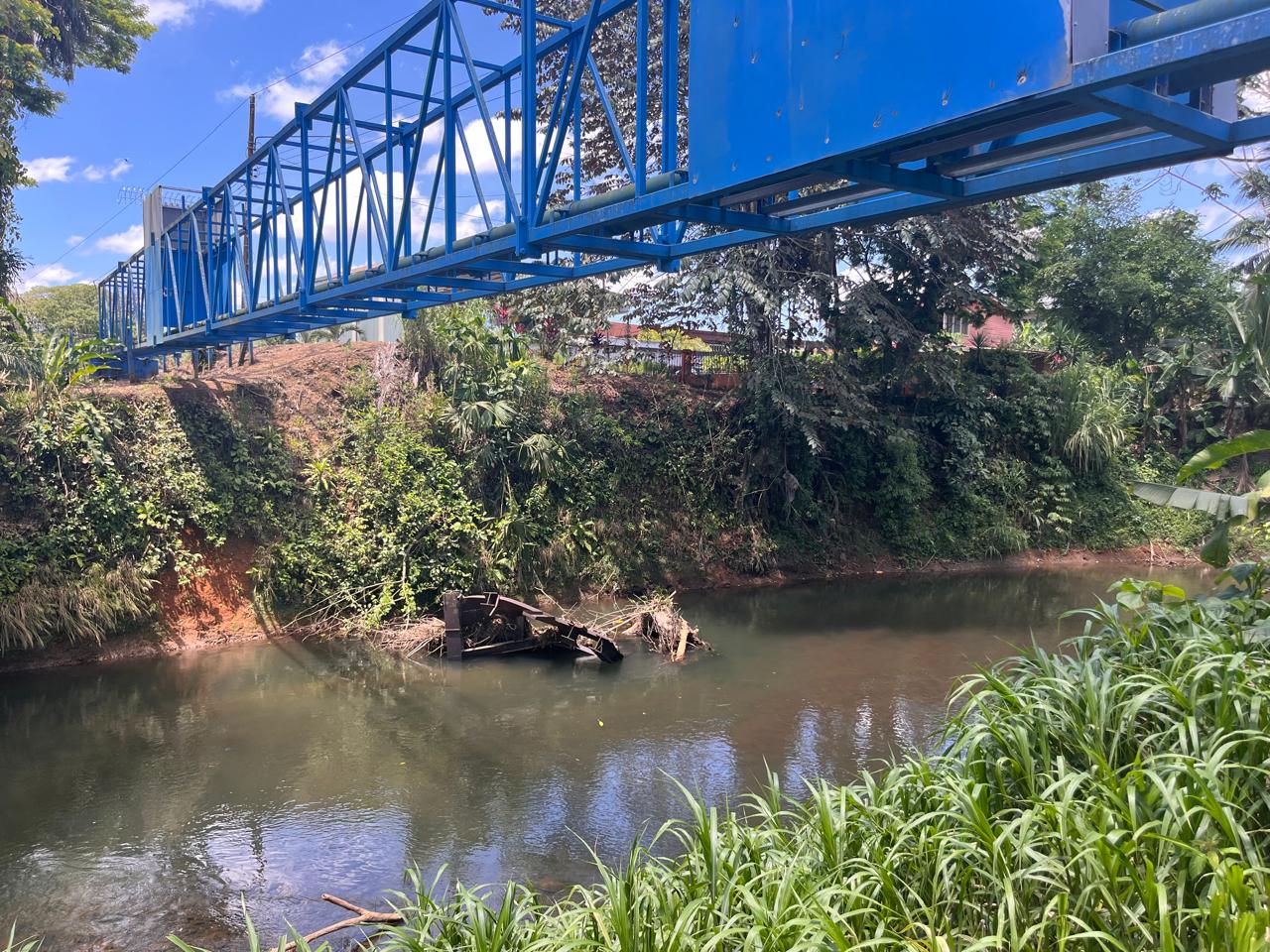

Para proteger el puente del ataque de los árboles que viajan flotando en la corriente o materiales rocosos arrastrados por el agua, frecuente de las grandes avenidas, se propone la construcción de un puente con la cuerda inferior de la viga sobre la cota de elevación 63.82 msnm (lo cual dejaría al puente 1,00 m más arriba del nivel de avenida máxima esperada de 62.82 msnm) y 35,00 m de ancho libre entre los apoyos; los cuales se apoyarán sobre bastiones tipo HP12x53 de 22,0 m de longitud (altura).

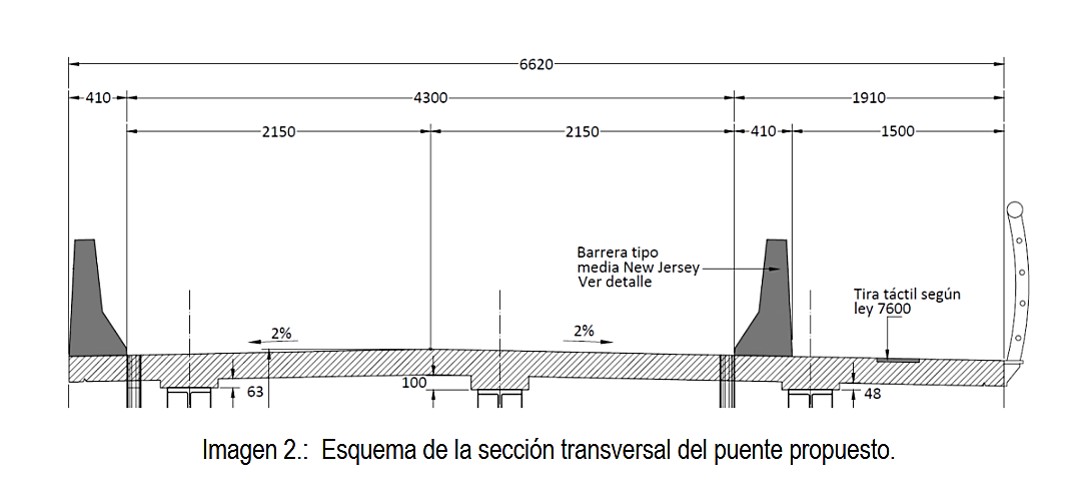

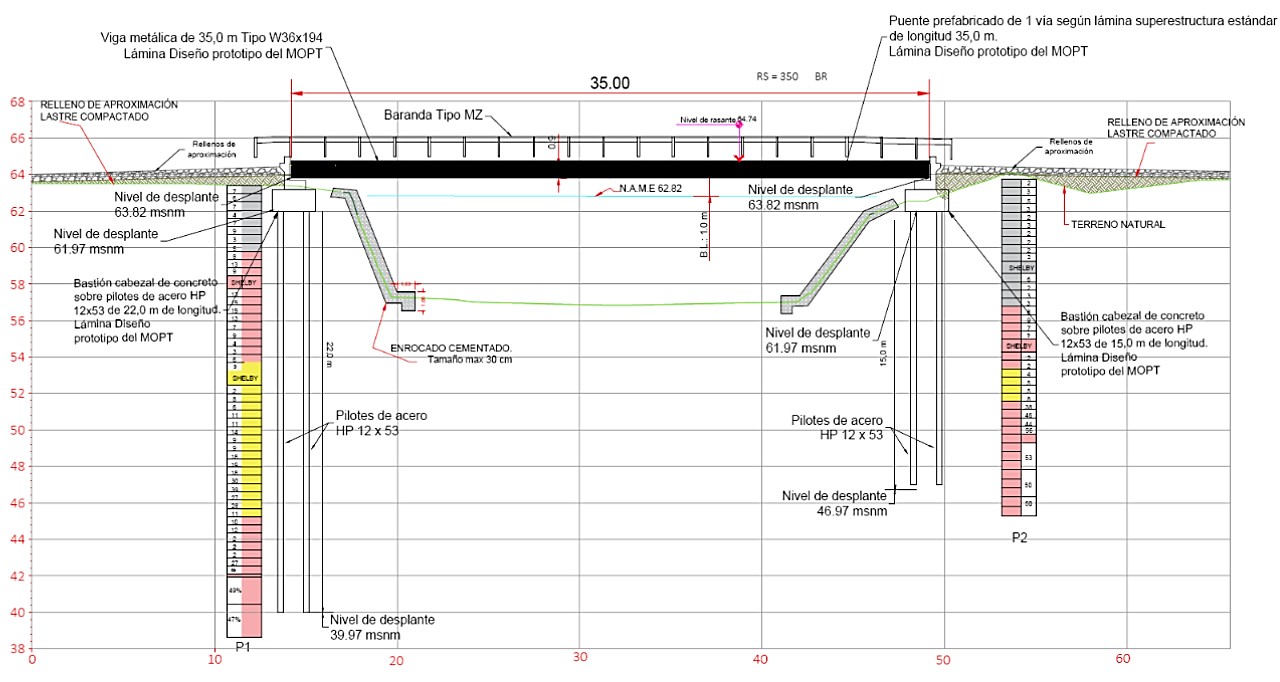

Para la sección hidráulica propuesta y considerando una creciente con un período de retorno de 50 años, el nivel de agua se estima que se ubicará en la elevación 79,32 msnm, es decir, 1,68 m bajo el nivel de la cuerda inferior del puente (81,00 msnm), por lo que se prevé que el agua no sobrepasará el nivel de rodamiento de la calle. Con respecto a la sección transversal de la estructura, tal y como se mencionó anteriormente, deberá tener un ancho total mínimo de 6,62 metros distribuido de la siguiente manera:
Distribución de las dimensiones de los puentes
|
Calzada |
Paso Peatonal |
Baranda |
Dos barandas a cada lado |
Una baranda de protección perimetral | Barandas flex beam | Demarcación vial |
|
4.30 |
1.50 |
Según diseño |
New Jersey |
Paso peatonal |
Acceso a al puente |
Según tipo de vía |
El proyecto consiste en las siguientes tres etapas:
1. Etapa de cotización
Identificación de los recursos disponibles y las demandas por satisfacer, programación de necesidades, definición de estudios básicos complementarios, elaboración del anteproyecto base (sobre el cual elabora la oferta), el cual se hará considerando los estudios preliminares contratados por la Municipalidad de Guatuso.
2. Etapa de diseño (Proyecto Ejecutivo)
Fase de elaboración de diseño formal (diseño geométrico horizontal y vertical de la vía, diseño de estructura de pavimento, diseño de mezclas, diseño hidráulico de las obras con su respectiva modelación ambas obras, diseño estructural de todas las obras, el diseño geotécnico de cimentaciones y obras de estabilización, entre otros), contempla además la elaboración de planos constructivos y libro de especificaciones técnicas, elaboración del presupuesto detallado, programación de obra, trámite de planos y especificaciones técnicas ante el CFIA. (Abarca el diseño formal de la estructura), accesos de aproximación, y todas las obras complementarias que se requieran.
3. Etapa de ejecución
Corresponde a la construcción del puente vehicular a una vía con paso peatonal adosado y las obras complementarias requeridas, las cuales fueron debidamente ofertadas, diseñadas, y aprobadas en la etapa anterior.
Consultas comunales

Día: 03 julio 2024
Sesión de socilalización comunal sobre la aprobación y el alcance del proyecto.

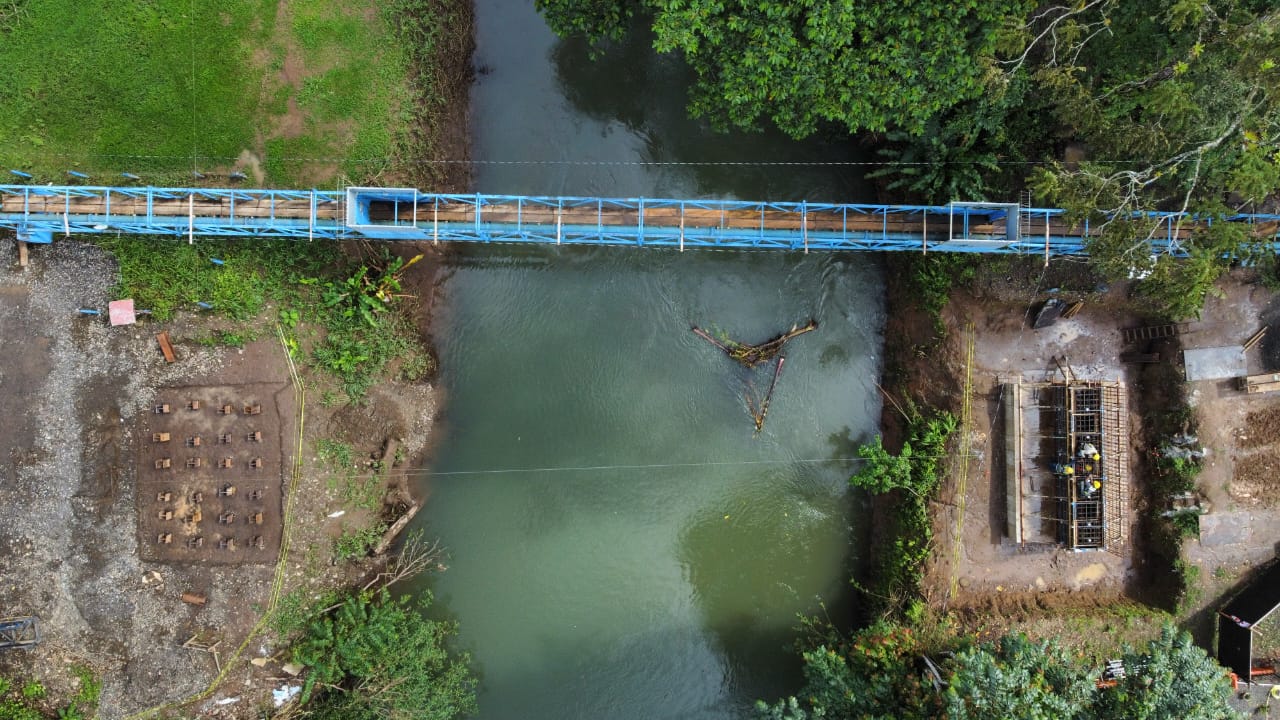

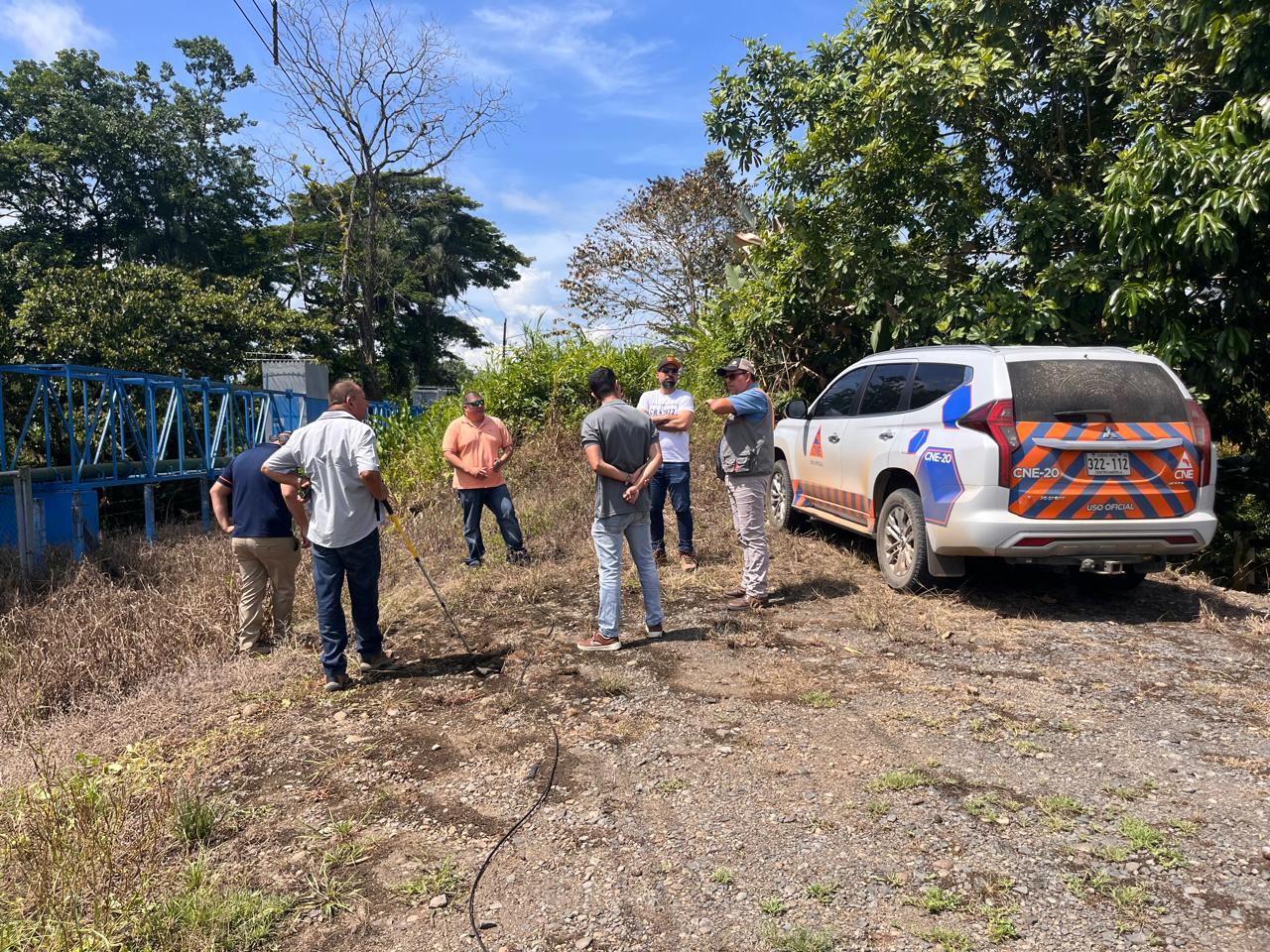

Visita al sitio por empresarios interesados en la construcción del puente, acompañados de personal municipal y de la CNE.

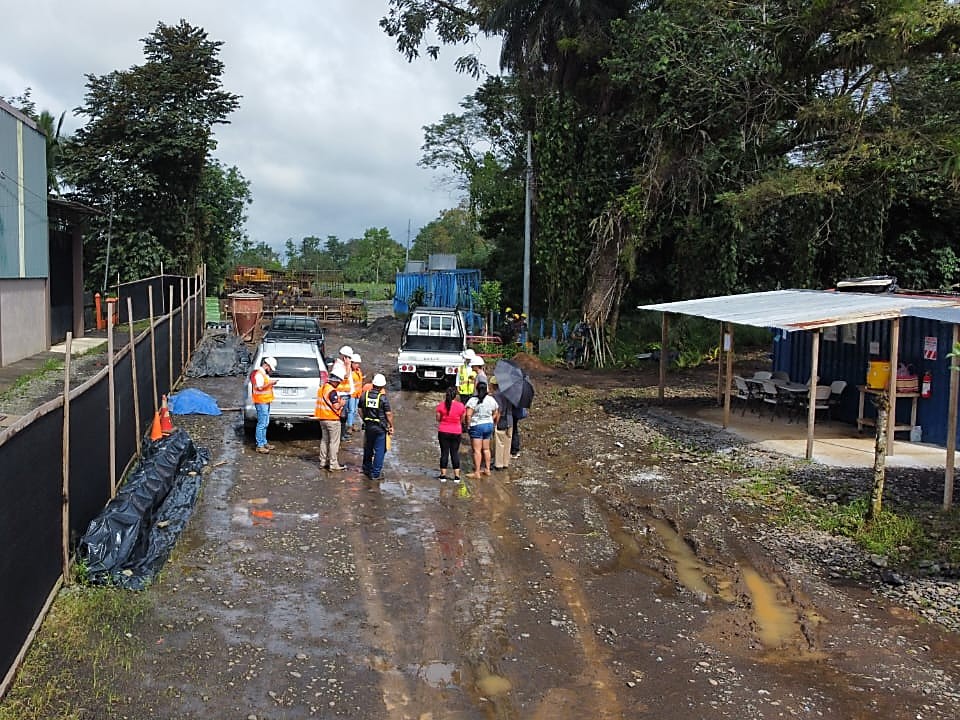

Visita al sitio con la Municipalidad, CNE, La Constructora, ADI y la UNOPS, se verifica la etapa del proyecto y el avance.
Noticias destacadas
Seguimiento
- Avance 100 %.

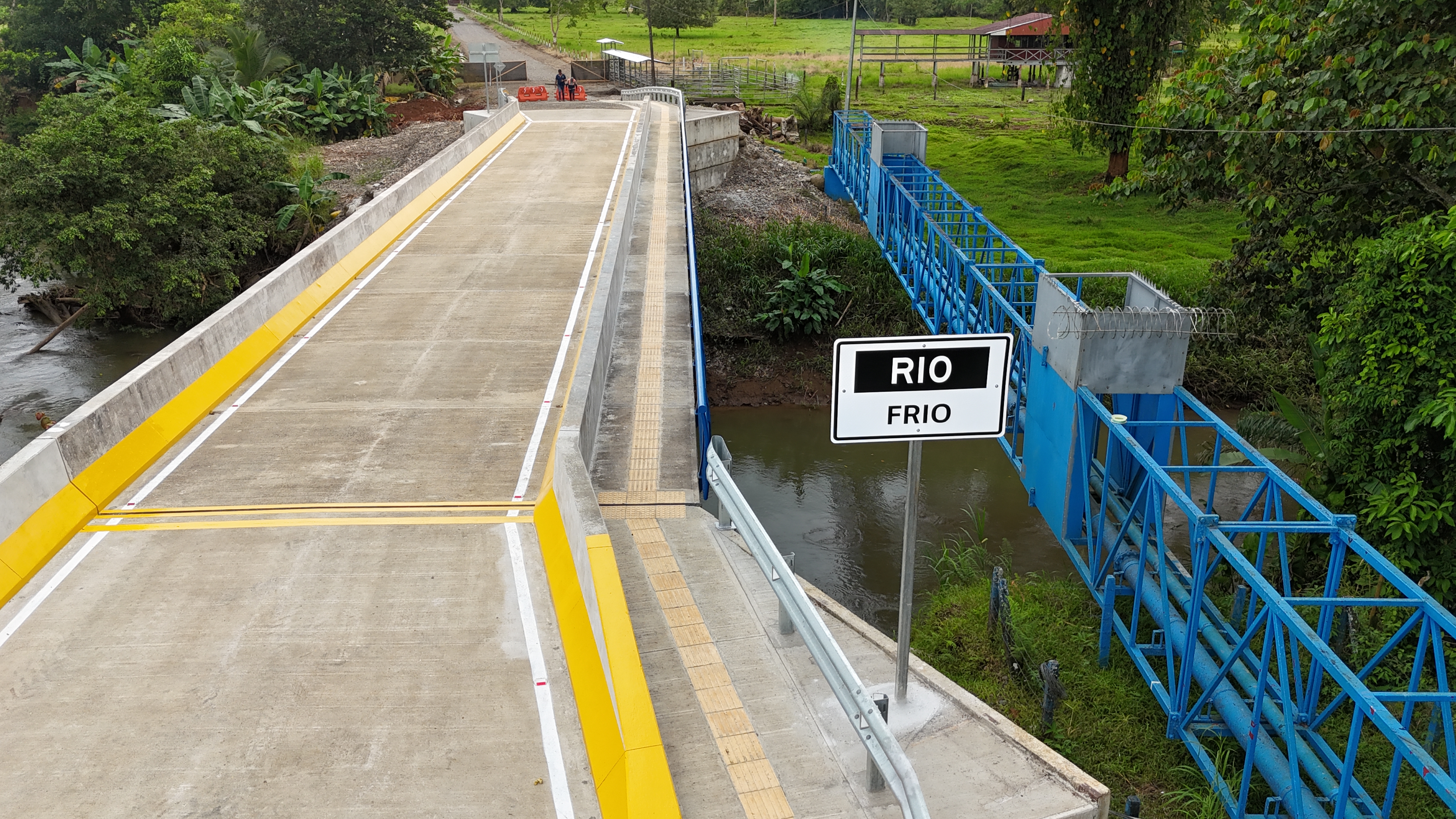

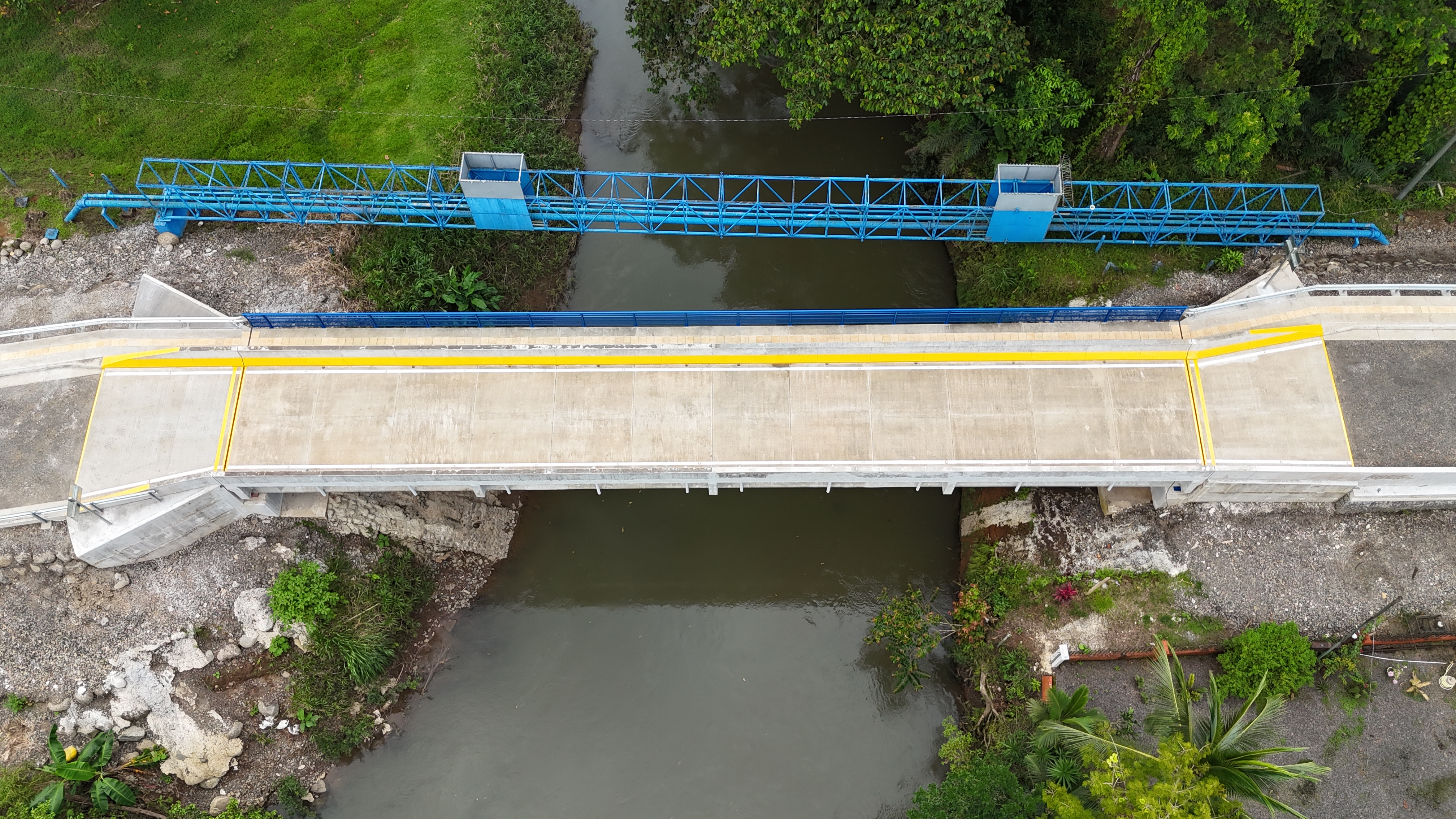

- Inaugurado el 20 de setiembre de 2025.
- Camino habilitado.
- Trabajos en escollera de ambos bationes, dará inicio el 03 de febrero de 2026, durará 3 semanas.
Información relacionada
Galería
Detalles de los trabajos
El proyecto se presenta como un dinamizador del desarrollo económico social, cuenta con un ente ejecutor capacitado e idóneo que tiene claro el cómo desarrollar la propuesta de rehabilitación vial de manera responsable, técnicamente cumpliendo con los lineamientos y estándares de calidad respectivos, bajo el marco legal y ambiental correspondiente.

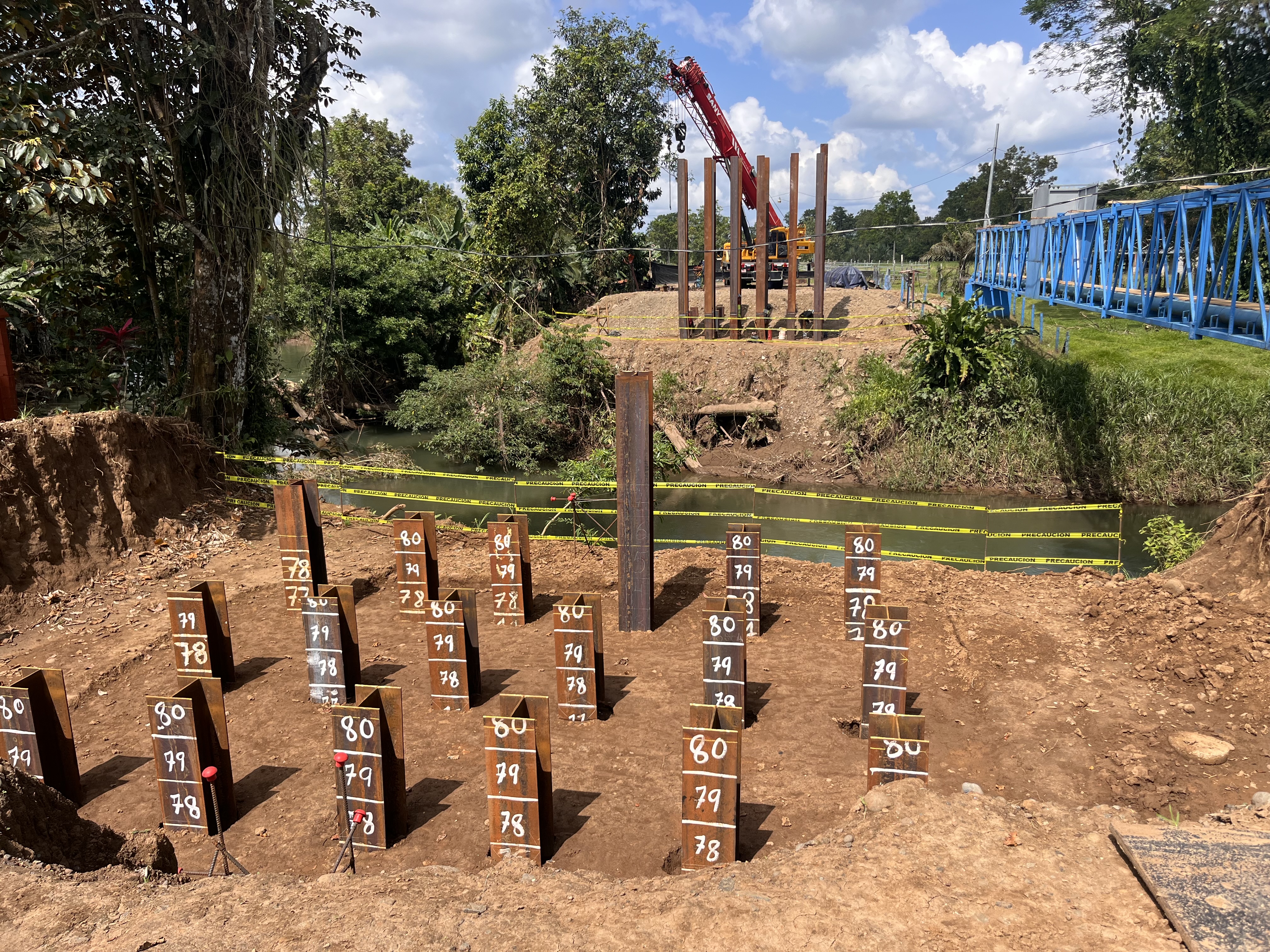

La orden de inicio se dió con fecha del 5 de agosto de 2024. La empresa ingresó con instalaciones provisionales el 16 de octubre.

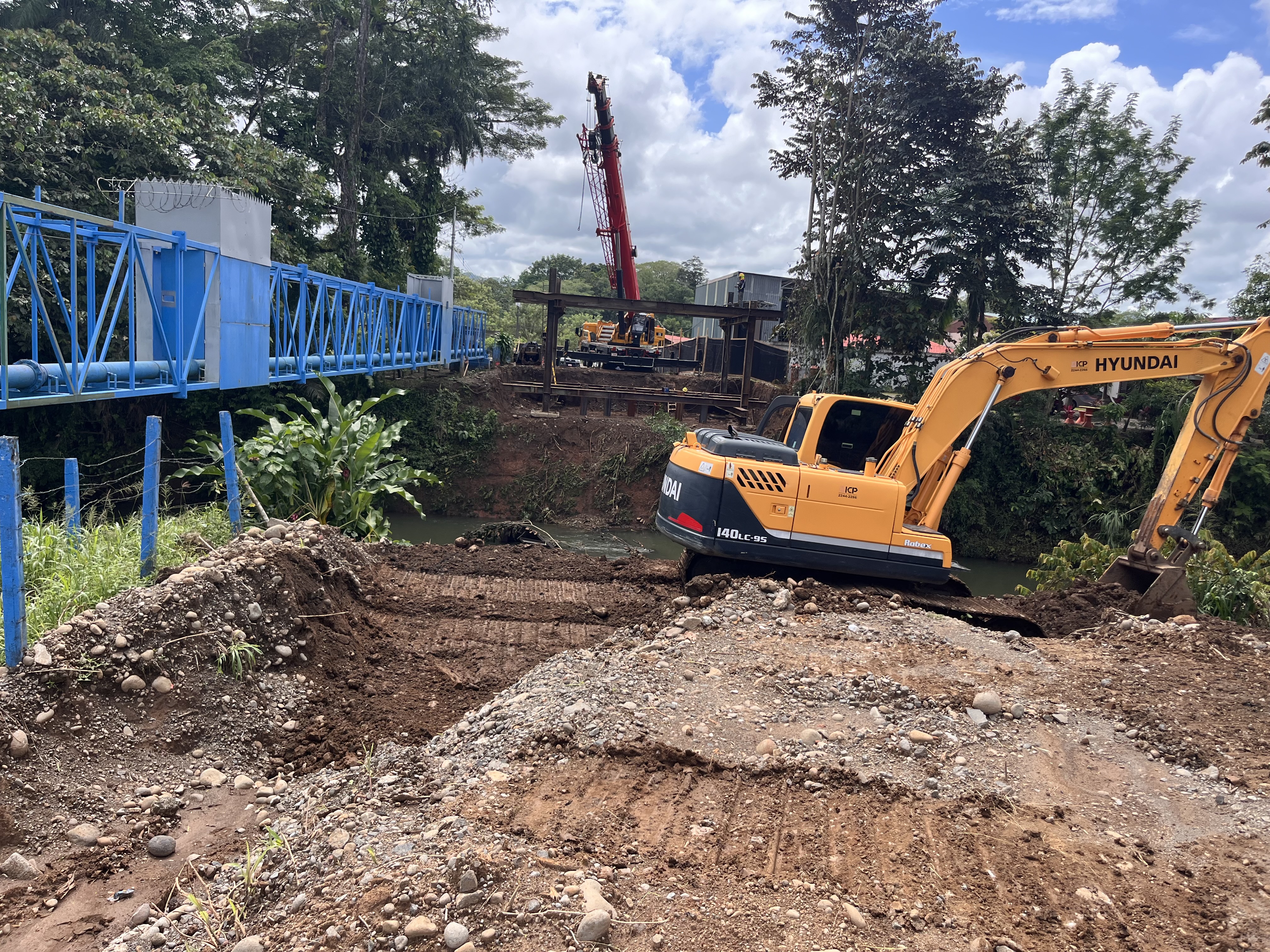

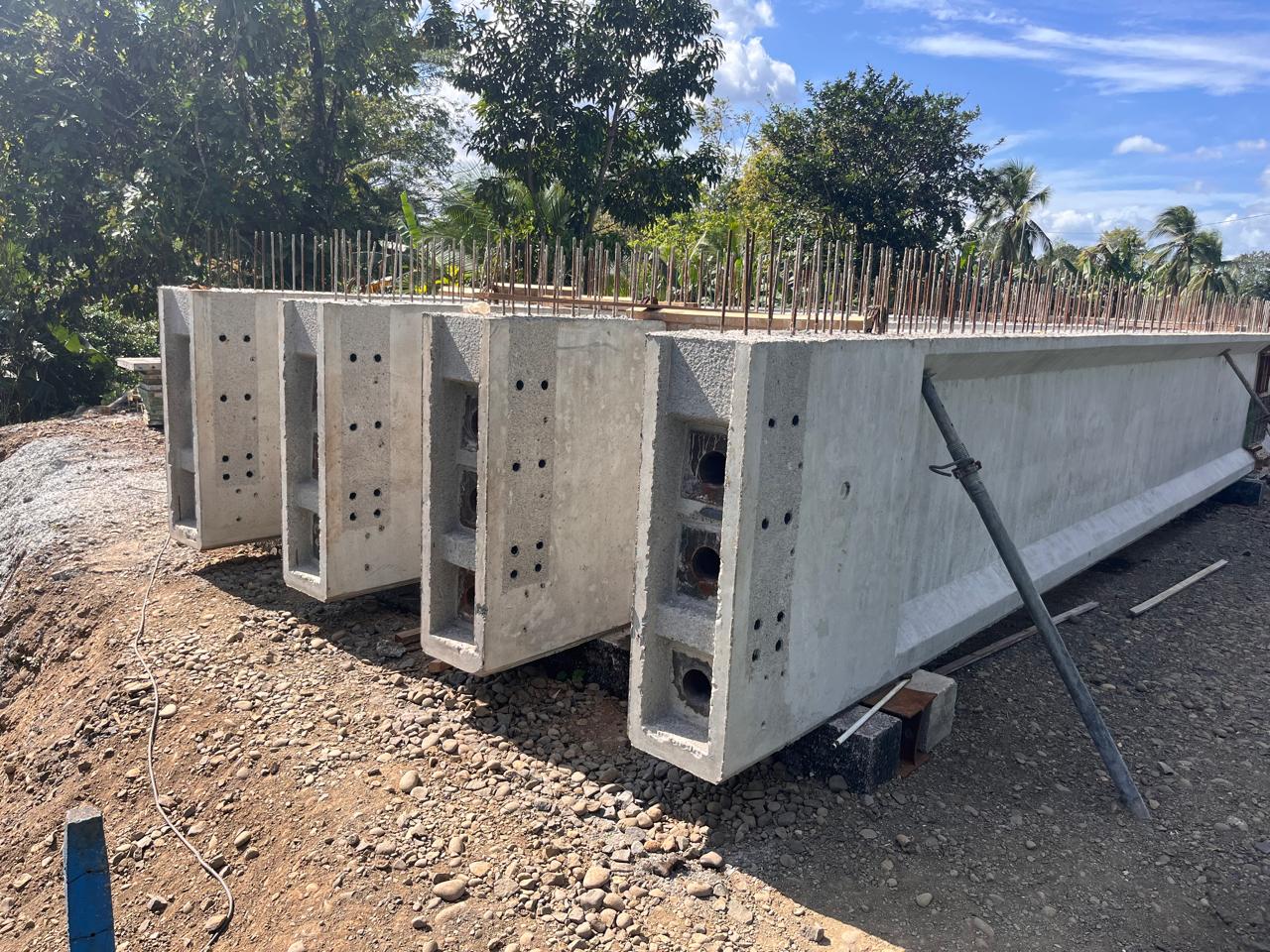

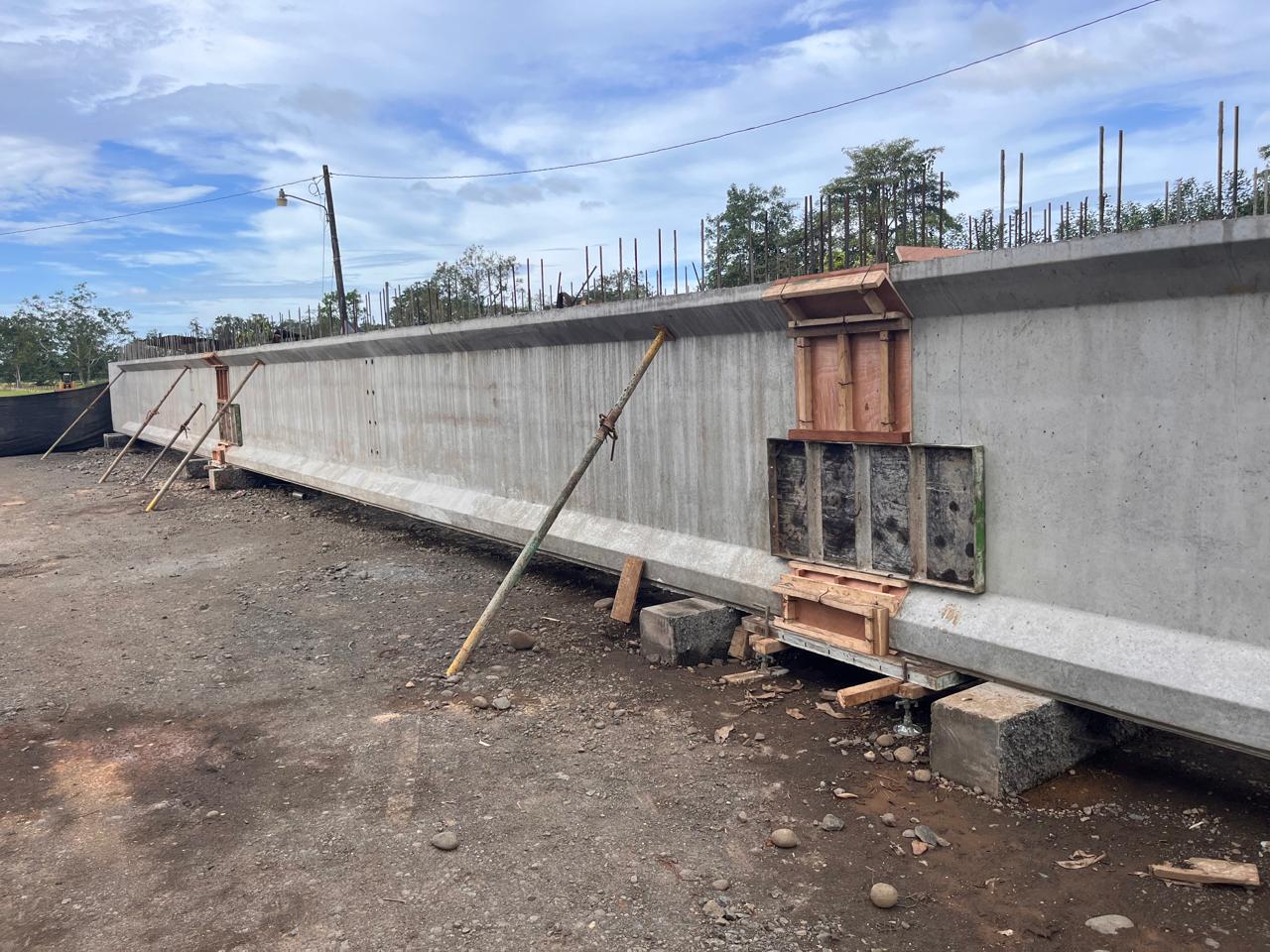

Se inicia el armado de las vigas de concreto

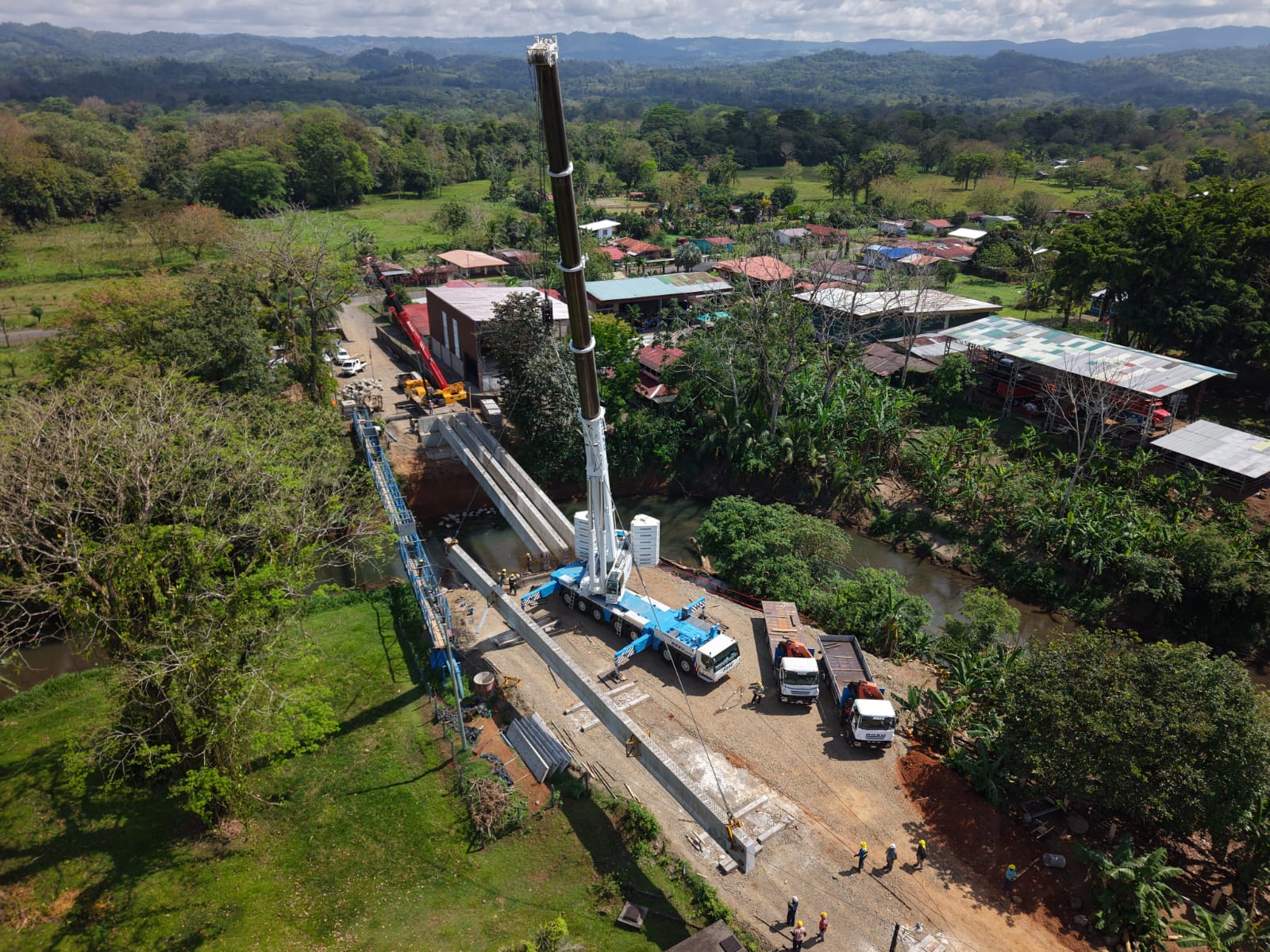

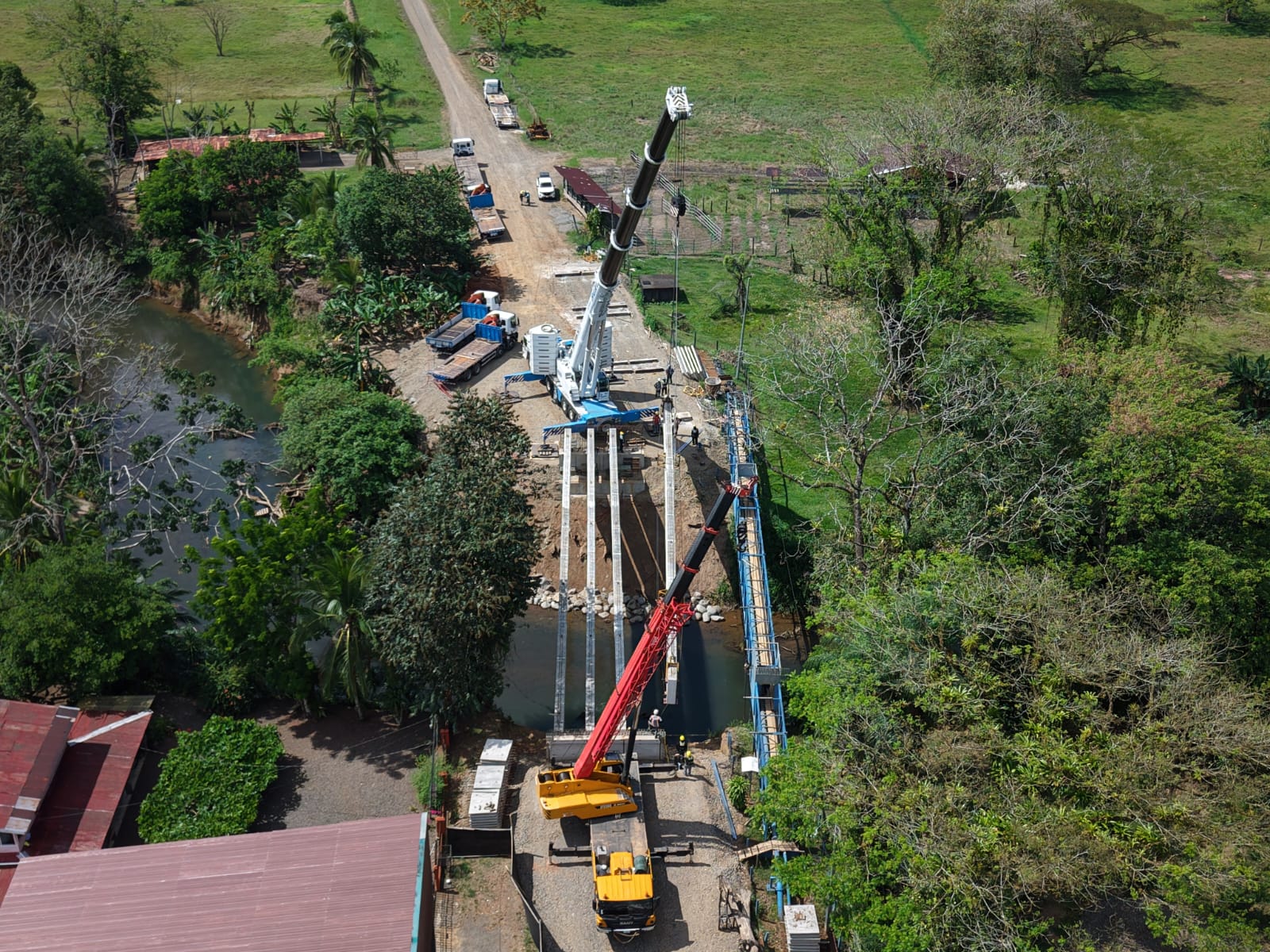

Colocación de las vigas
Nuevo puente Betania con paso peatonal adosado
